ساندوتش بانل

برتيشنات ساندوتش بانل: الوحدات الجاهزة للمواقع والمشاريع المؤقتة

برتيشنات ساندوتش بانل والوحدات الجاهزة: الفرق عن الغرفة المبنية والكرفان، الهيكل والأرضية والكهرباء والتكييف، نقاط الرفع والنقل، وقائمة مواصفات قبل الطلب.

إعداد: فريق أرزاق بلس 29 دقيقة قراءة

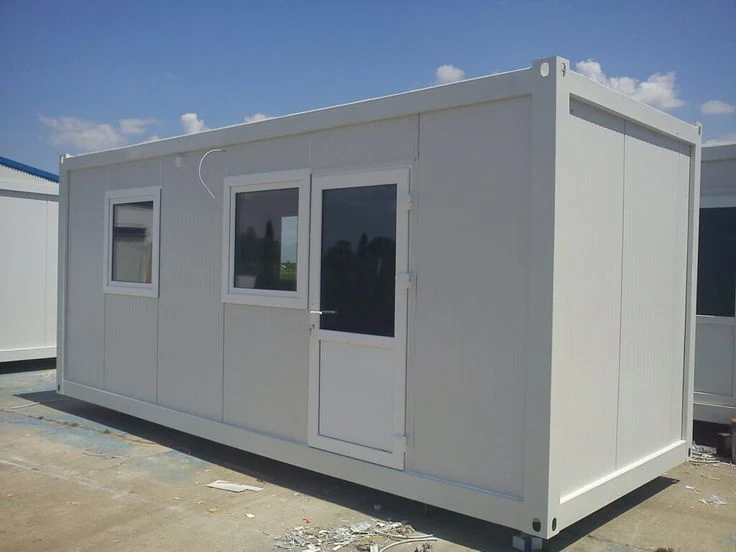

وحدة ساندوتش بانل طويلة بأبواب متعددة قيد التجهيز

حين يبدأ مشروع في الرياض — موقع إنشاء، أو مستودع جديد، أو أرض تحتاج حراسة — يأتي أول سؤال تشغيلي: أين يجلس المهندس؟ وأين يبيت العمال؟ وأين تُحفظ العهدة؟ والإجابة العملية غالبًا وحدة جاهزة من ألواح ساندوتش بانل: مكتب موقع، أو غرفة حارس، أو استراحة، أو مخزن صغير. وحدة تُنصب في أيام، وتُستخدم شهورًا أو سنوات، ثم تُنقل إلى المشروع التالي.

لكن السوق يخلط ثلاثة أشياء مختلفة تحت اسم واحد: الغرفة المبنية في الموقع، والوحدة الجاهزة المنقولة، والكرفان. وهي ثلاثة منتجات لها ثلاثة أسعار وثلاثة أعمار تشغيلية وثلاث طرق تركيب. وشراء واحدة وأنت تظنّها الأخرى هو أصل أكثر ما يُشتكى منه لاحقًا.

الإجابة المختصرة: برتيشنات ساندوتش بانل — أو الوحدات الجاهزة — هي غرف مستقلة من ألواح معزولة على هيكل معدني، تُصنَّع أو تُجمَّع ثم تُنقل وتُنصب في الموقع. تصلح للاستخدام المؤقت والممتدّ: مكاتب المواقع، غرف الحراسة، سكن العمال، الاستراحات، المخازن الصغيرة، وغرف الخدمات. وأهمّ ما يفرّقها عن الغرفة المبنية في الموقع هو قابلية النقل — وهي خاصية تُصمَّم من البداية بنقاط رفع وهيكل قاعدة يتحمّل الشحن، ولا تُضاف لاحقًا لوحدة لم تُبنَ لها.

عرض محتويات المقال

ما المقصود بالوحدة الجاهزة؟

الوحدة الجاهزة — أو ما يُسمّى في السوق «برتيشن ساندوتش بانل» أو «بورتبل كابين» — هي غرفة كاملة قائمة بذاتها: لها هيكل معدني خاصّ بها، وأرضية، وأربعة جدران، وسقف، وباب، ونافذة أو أكثر، وتمديدات كهربائية. وتُجمَّع كوحدة واحدة ثم تُرفع وتُنقل إلى موقعها وتُنصب عليه.

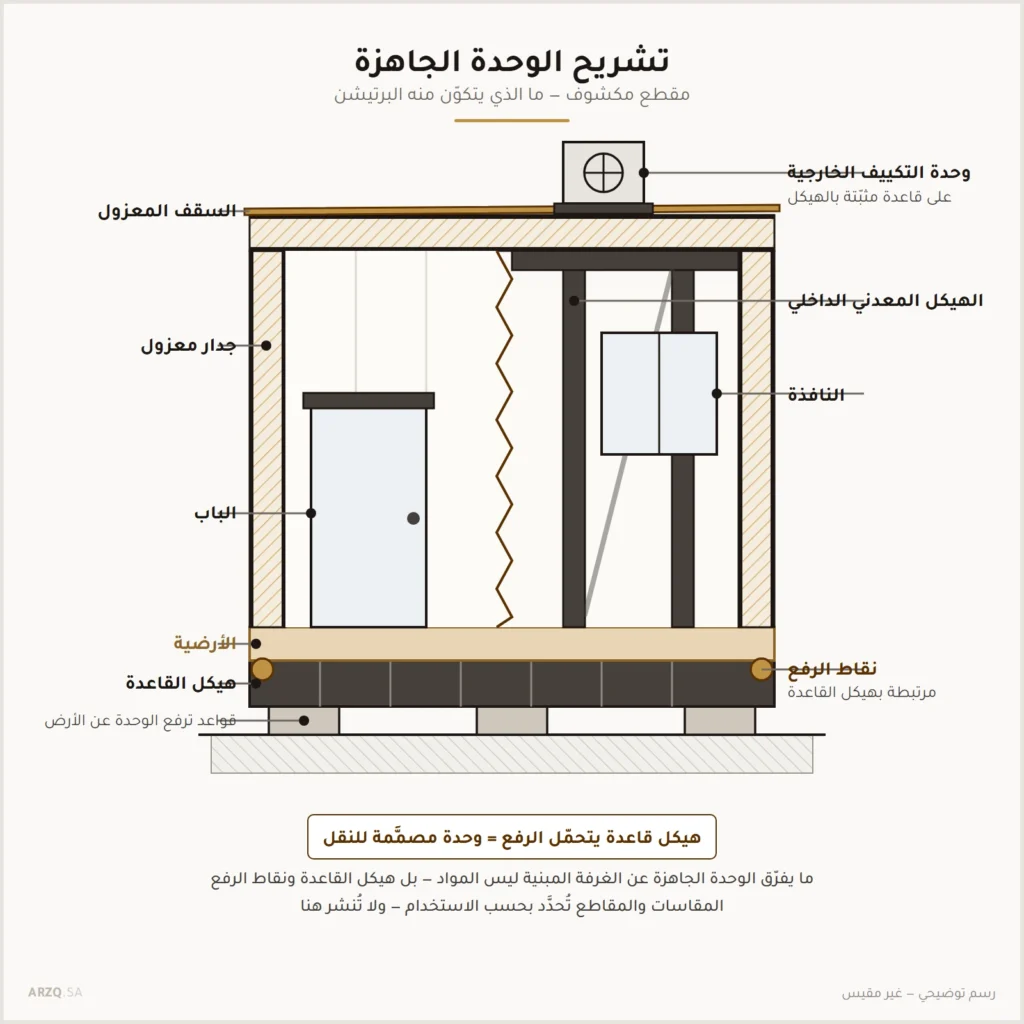

مقطع مكشوف لوحدة جاهزة من ألواح معزولة يبين هيكل القاعدة والأرضية والجدران والسقف والباب والنافذة ونقاط الرفع
ما يفرّق الوحدة الجاهزة عن الغرفة المبنية هو هيكل القاعدة ونقاط الرفع — لا المواد.

والفرق الجوهري بينها وبين أي غرفة أخرى ليس في المواد — فالألواح والهيكل قد تكون متماثلة — بل في أن الوحدة صُمّمت لتُرفع وتُنقل. وهذا يفرض عليها ما لا يُفرض على غرفة مبنية في مكانها: هيكل قاعدة صلب يتحمّل الرفع من أربع نقاط، وأرضية مرتبطة بذلك الهيكل، وزوايا مقوّاة، ووصلات تتحمّل حركة الشحن على الطريق.

ملحق من ألواح ساندوتش بانل بواجهة مشطّبة ونوافذ وإضاءة خارجية ضمن محيط سكني
وحدة جاهزة من ألواح ساندوتش بانل بيضاء بباب ونافذة منصوبة على أرض مجهّزة

ولذلك فإن السؤال الأول الذي يجب أن تسأله لأي بائع ليس «كم سعر المتر؟» بل: هل هذه الوحدة مصمَّمة للنقل أم مبنية في مكانها؟ فوحدة بُنيت في الموقع ثم قيل لك إنها «قابلة للنقل» ستتشقّق وصلاتها عند أول رفع، وستصل إلى موقعها الجديد ملتوية.

وهذه الوحدات ليست بديلًا عن المبنى الدائم ولا تُنافسه. هي حلّ لحاجة محدّدة: فراغ مغلق ومعزول ومكهرب، بسرعة، وبقابلية للنقل. ومتى ما اختفت هذه الحاجة الأخيرة — أي متى ما كنت واثقًا أن الغرفة ستبقى في مكانها — تغيّر الحساب كلّه، وصار البناء في الموقع خيارًا أفضل غالبًا. وهذا ما نفصّله في قسم متى تكون الوحدة المبنية في الموقع أفضل؟.

غرفة · وحدة جاهزة · كرفان: ثلاثة منتجات لا اسم واحد

هذا أهمّ تفريق في المقال كلّه، وأكثر ما يقع فيه الخطأ عند الشراء. فثلاثة منتجات مختلفة تُعرض أحيانًا تحت المسمّى نفسه، وفرقها يظهر في التكلفة والعمر والتركيب والنقل.

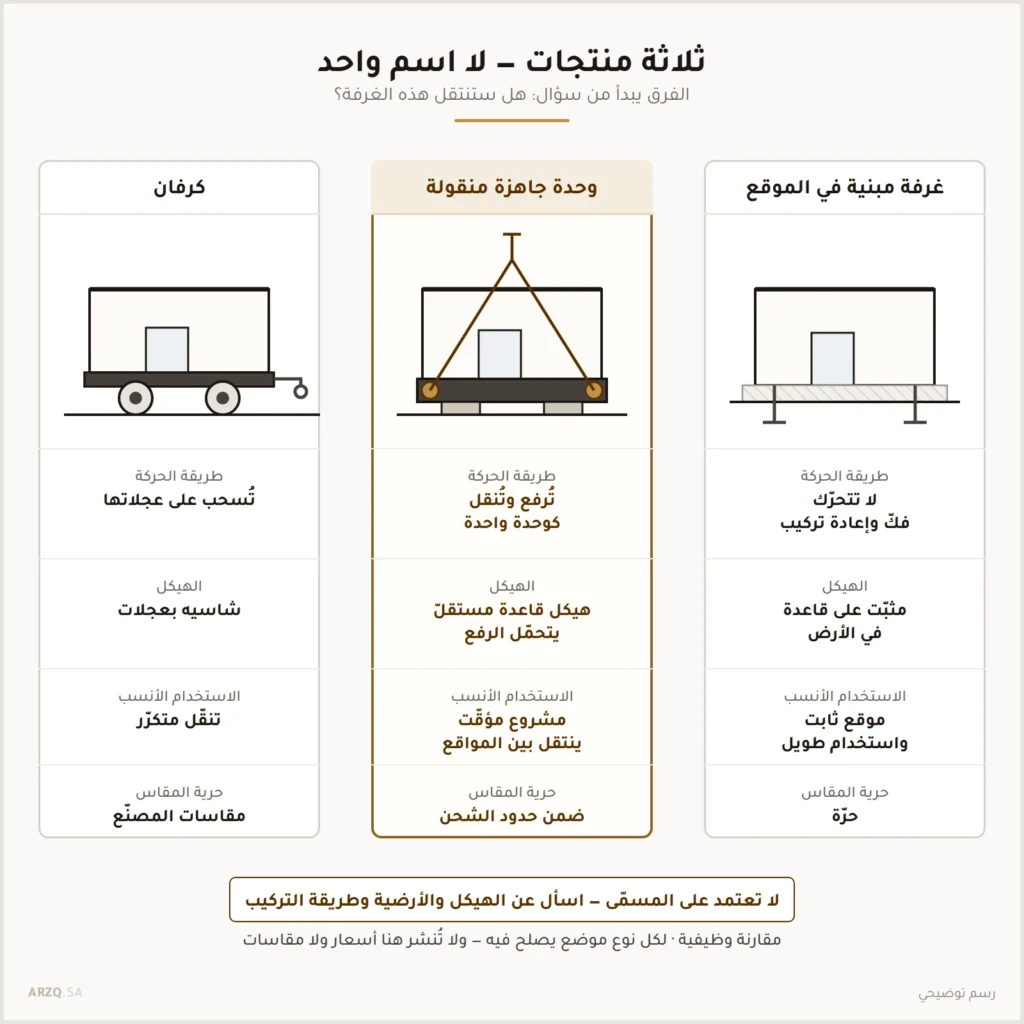

مقارنة مرسومة بين غرفة مبنية في الموقع ووحدة جاهزة منقولة وكرفان من حيث طريقة الحركة والهيكل والاستخدام وحرية المقاس
ثلاثة منتجات لا اسم واحد — والاختيار يبدأ من سؤال: هل ستنتقل هذه الغرفة؟
البندغرفة مبنية في الموقعوحدة جاهزة منقولةكرفان
مكان التجميعفي موقعها النهائيفي ورشة أو ساحة ثم تُنقلمصنَّعة كاملةً
الهيكلمثبّت على قاعدة في الأرضهيكل قاعدة مستقلّ يتحمّل الرفعشاسيه بعجلات أو قاعدة نقل
القابلية للنقلفكّ وإعادة تركيبرفع ونقل كوحدة واحدةسحب أو نقل جاهز
حرية المقاسحرّة تمامًامقيّدة بحدود الشحن على الطريقمقاسات المصنّع
التخصيصعالٍمتوسّطمحدود
سرعة التوفيرتبدأ من الصفر في الموقعالأسرع إن كانت جاهزةسريعة
الأنسب لـاستخدام ثابت طويلمشروع مؤقت أو متنقّلتنقّل متكرّر
وصلات الغلافتُنفَّذ مرّة في مكانهاتتحمّل اهتزاز الشحنمصمَّمة للحركة
ثلاثة منتجات، والاختيار بينها يبدأ من سؤال واحد: هل ستنتقل هذه الغرفة؟

والمقارنة التفصيلية بين الغرفة المبنية بالساندوتش بانل والكرفان — من حيث العزل والعمر والتشغيل والتكلفة — مفصّلة في غرفة ساندوتش بانل أم كرفان؟ الفرق الحقيقي قبل الشراء، ولا تُعاد هنا. وما يعنينا في هذا المقال هو العمود الأوسط: الوحدة الجاهزة المنقولة.

ونقطة عملية: لا تعتمد على المسمّى في عرض السعر. اطلب وصفًا للهيكل والأرضية وطريقة التركيب في الموقع، فهذه الثلاثة تحدّد أي منتج تشتري فعلًا مهما كان الاسم المكتوب. وسنعود إلى صيغة هذه الأسئلة في قائمة المواصفات قبل الطلب.

الاستخدامات: أين تُستعمل هذه الوحدات فعلًا؟

الاستخدام ليس تفصيلًا شكليًا — هو ما يحدّد المواصفة. فوحدة يجلس فيها مهندس ثماني ساعات يوميًا تختلف عن مخزن عهدة يُفتح مرّة في الأسبوع، وتختلف عن غرفة حارس مأهولة ليلًا ونهارًا. وهذه الفروق تظهر في السماكة والتكييف والتهوية والأرضية والأمان.

مخطط موقع توضيحي يبين مواضع غرفة الحارس ومكتب الموقع والاستراحة ومخزن العهدة وغرفة الخدمات حول مبنى قيد الإنشاء
مثال توضيحي لتوزيع الوحدات — والتوزيع الفعلي يتبع طبيعة الموقع واشتراطات الجهة المختصّة.
  • مكتب موقع — إشغال يومي طويل، أجهزة، تكييف مستمرّ، شبكة كهرباء معتبرة.
  • غرفة حارس — إشغال متّصل، رؤية للمدخل، أمان الباب والنافذة أولوية.
  • سكن عمال — إشغال ليلي بعدد أفراد، تهوية وسلامة ومخارج ومساحة لكل شخص.
  • استراحة ومرفق طعام — إشغال متقطّع، حرارة ورطوبة داخلية أعلى، تهوية مطلوبة.
  • مخزن عهدة صغير — إشغال نادر، لا تكييف غالبًا، الأمان والأرضية هما الأهمّ.
  • غرفة خدمات — لوحات أو معدّات، تهوية للحرارة المتولّدة، وصول للصيانة.
  • غرفة أمن أو تفتيش عند بوابة — مقاس صغير، رؤية محيطية، تكييف فعّال رغم الصغر.
  • مكتب مبيعات مؤقّت — واجهة تُرى من العملاء، فالمظهر الخارجي بند فعلي.

ونقطة كثيرًا ما تُغفل: الاستخدام يتغيّر. فوحدة اشتُريت مكتبًا لموقع تنتهي غالبًا مخزنًا في الموقع التالي، ثم غرفة حارس في الثالث. ولذلك فإن مواصفة أعلى قليلًا من الحاجة الحالية ليست إسرافًا — هي ما يجعل الوحدة قابلة لإعادة الاستخدام بدل أن تُستهلك في دورة واحدة.

مكتب الموقع

مكتب الموقع هو أكثر استخدامات هذه الوحدات شيوعًا، وأكثرها حساسية للراحة الحرارية — لأن أشخاصًا يجلسون فيه ساعات طويلة في مناخ الرياض، مع أجهزة تُصدر حرارة، وباب يُفتح ويُغلق عشرات المرّات يوميًا.

  • التكييف قبل كل شيء: وحدة صغيرة بأجهزة وأشخاص تحتاج تبريدًا فعّالًا لا رمزيًا.
  • كهرباء كافية: عدد المخارج ومقطع الكابل يُحسبان على الأجهزة الفعلية لا على العدد الافتراضي.
  • إضاءة صحيحة: العمل على مخططات ومستندات يحتاج إضاءة كافية موزّعة.
  • نافذة بموضع مدروس: رؤية للموقع دون تعرّض مباشر للشمس على مكان الجلوس.
  • باب يفتح للخارج عادةً — لتوفير المساحة الداخلية ولاعتبارات الخروج.
  • أرضية تتحمّل الأثاث وحركة يومية، لا تهتزّ ولا تنبعج تحت خزانة ملفّات.

والخطأ الأشيع هنا هو تخفيض المواصفة لأن الاستخدام «مؤقّت». لكن «المؤقّت» في المشاريع يعني سنة أو سنتين أو أكثر، ومكتب لا يُطاق في الصيف يُنتج تكلفة أعلى بكثير من فرق السماكة — في إنتاجية أقلّ، وفاتورة كهرباء أعلى، ومكيّف يعمل بلا توقّف حتى يعطب.

غرفة الحارس

غرفة الحارس أصغر مقاسًا وأشدّ إشغالًا — فهي مأهولة على مدار الساعة غالبًا. وصغر الحجم يجعل أي خلل في العزل أو التهوية محسوسًا فورًا، لأن نسبة سطح الغلاف إلى الحجم الداخلي فيها هي الأعلى بين كل الاستخدامات.

وثلاثة بنود تُميّزها: الرؤية — نوافذ تكشف المدخل والمحيط دون أن تحوّل الغرفة إلى دفيئة؛ والأمان — باب وقفل ونوافذ لا تُفتح من الخارج؛ والموقع — قربها من البوابة يعني تعرّضًا للغبار والأتربة وحركة المركبات، فتحتاج غلافًا يُنظَّف بسهولة ومحيط فتحات محكمًا.

غرفة ساندوتش بانل مكتملة التركيب في فناء ليلًا
غرفة حراسة صغيرة من ألواح معزولة بنوافذ تكشف المحيط — الرؤية والأمان بندان أساسيان في هذا الاستخدام

وبند رابع يُغفل كثيرًا: دورة المياه. فغرفة مأهولة على مدار الساعة تحتاج ترتيبًا لهذا، إمّا داخل الوحدة — وهذا يفرض عزلًا مائيًا وصرفًا وتهوية — وإمّا في مرفق قريب. وحسم هذا قبل الطلب أرخص بكثير من إضافته بعد التركيب.

سكن العمال والاستراحات

هذا الاستخدام يختلف عن سابقيه في أمر جوهري: عدد الأشخاص. فوحدة تبيت فيها مجموعة أفراد تُنتج حرارةً ورطوبةً أعلى بكثير من مكتب فيه شخصان، وتخضع لاشتراطات سلامة وإشغال تحدّدها الجهة المختصّة.

حدّ لا يُتجاوز: اشتراطات سكن العمال — المساحة لكل شخص، والتهوية، والمخارج، ومتطلّبات السلامة والوقاية من الحريق، ودورات المياه — تُراجَع مع الجهة المختصّة ولا تُستنبط من محتوى عام. ولا يُنشر في هذا المقال أي عدد ولا مساحة ولا اشتراط، لأنها تختلف بحسب نوع السكن والموقع والجهة المشرفة.

وما يمكن قوله تقنيًا: التهوية في هذا الاستخدام ليست كماليًا. فتنفّس عدة أشخاص في فراغ مغلق معزول يرفع الرطوبة الداخلية، وإن لم تُصرَّف تكثّفت على أبرد سطح — وهو غالبًا وجه معدني قرب وصلة أو زاوية. وهذه هي بداية مشكلة الرطوبة التي تُنسب خطأً إلى «تسريب من السقف».

والاستراحات ومرافق الطعام تضيف مصدرًا آخر للرطوبة والحرارة: الطبخ وغسل الأواني. وهذه تحتاج شفطًا موضعيًا يخرج الرطوبة إلى الخارج مباشرةً، لا مجرّد مروحة تدوّر الهواء داخل الفراغ نفسه.

المخازن الصغيرة وغرف الخدمات

هذان الاستخدامان يقلبان أولويات المواصفة رأسًا على عقب. فالمخزن الصغير لا يحتاج راحة حرارية لأنه غير مأهول — لكنه يحتاج أرضية تتحمّل وزنًا مركّزًا وحركة عربات، وأمانًا في الباب والقفل والنوافذ، وإحكامًا يمنع دخول الغبار والحشرات.

  • الأرضية أولًا: وزن مركّز على قدم رفّ أو عربة يفوق ما تفرضه أقدام إنسان بكثير.
  • عرض الباب: يُحدَّد بحسب أكبر ما سيدخل ويخرج، لا بالمقاس القياسي.
  • الأمان: نوافذ أقلّ وأصغر، وقفل معتبر، ومفصلات محمية.
  • الحرارة الداخلية: غير مأهول لا يعني بلا عزل — فمخزون حسّاس للحرارة يحتاج غلافًا يحدّ من ارتفاعها.
  • التهوية: فراغ مغلق تمامًا يراكم رطوبةً تُتلف المخزون تدريجيًا.

وغرف الخدمات — التي تضمّ لوحات كهربائية أو معدّات — تضيف اعتبارًا مقلوبًا: الحرارة تتولّد من الداخل لا من الخارج. فهنا لا يكفي العزل، بل يجب تصريف الحرارة المتولّدة بتهوية أو تبريد. وغرفة معزولة جيدًا بلا تصريف حراري تصير أسوأ لا أفضل، لأنها تحبس الحرارة داخلها.

الهيكل: العمود الفقري للوحدة المنقولة

هنا يكمن الفرق الحقيقي بين وحدة تدوم وتُنقل، ووحدة تصل إلى موقعها الثاني ملتوية. فالهيكل في الوحدة الجاهزة لا يحمل الجدران والسقف فحسب — بل يتحمّل أيضًا الرفع بالكامل وهي محمّلة، ثم اهتزاز الطريق أثناء النقل.

وهذا يجعل هيكل القاعدة أهمّ عنصر في الوحدة كلها. فهو الذي يستقبل قوى الرفع من نقاط محدّدة ويوزّعها، وهو الذي يمنع الوحدة من الالتواء حين تُرفع من أربع نقاط وهي غير مستوية تمامًا. وضعف هذا الهيكل لا يظهر في المعاينة الأولى — يظهر عند الرفع الأول.

تركيب هيكل معدني في الموقع — الهيكل هو ما يحمل الغلاف ويتحمّل الرفع، والألواح تكسو وتعزل — مدة 26 ثانية

شاهد الفيديو في صفحته المستقلة

وثلاثة مواضع تُميّز الهيكل الجيّد عن الرديء: الزوايا — وهي حيث تتركّز الإجهادات عند الرفع، وتحتاج تقوية؛ ووصلات القاعدة بالأعمدة — وهي مصدر الالتواء إن كانت ضعيفة؛ والحماية من الصدأ — لأن هيكلًا يقف على أرض ترابية ويُنقل ويُبلَّل هو أكثر عرضةً للتآكل من هيكل داخل مبنى.

حدّ لا يُتجاوز: مقاطع عناصر الهيكل وسماكاتها وتفاصيل وصلاتها تعود إلى تصميم يخصّ مقاس الوحدة وحمولتها وطريقة رفعها. ولا يُنشر في هذا المقال أي مقطع ولا سماكة ولا قدرة تحمّل، لأنها تتغيّر بتغيّر المقاس والاستخدام. والمطلوب منك عمليًا أن تطلب من المورّد وصفًا مكتوبًا للهيكل ونقاط الرفع، لا أن تحفظ أرقامًا عامة.

والمبدأ نفسه المشروح في هناجر ساندوتش بانل والهيكل المعدني ينطبق هنا مصغَّرًا: الهيكل يحمل والألواح تكسو وتعزل. والفرق أن الوحدة الجاهزة تضيف شرطًا رابعًا — أن يتحمّل الهيكل حياتها المتنقّلة لا وقوفها فقط.

الأرضية: البند الذي يُخفَّض أولًا

الأرضية هي أكثر ما يُخفَّض في العروض الرخيصة، لأنها لا تُرى من الخارج ولا تظهر في صورة. والنتيجة أرضية تنبعج تحت خزانة، أو تهتزّ عند المشي، أو تصدر صريرًا، أو تدخل منها الرطوبة من الأسفل.

  • ما الذي يحملها: كمرات القاعدة ومسافاتها — وهي ما يحدّد ثبات الأرضية لا سماكة سطح المشي وحده.
  • طبقة سطح المشي: نوعها ومقاومتها للتآكل والماء، وقابليتها للاستبدال بعد سنوات.
  • العزل الحراري في الأرضية: لأن أرضية مرتفعة عن الأرض معرّضة للحرارة من الأسفل أيضًا.
  • الحماية من الأسفل: غلق يمنع دخول الرطوبة والحشرات والقوارض من الفراغ تحت الوحدة.
  • التقاء الأرضية بالجدار: موضع يحتاج إحكامًا — وهو من أشيع مداخل الغبار والحشرات.
  • تحمّل الحمل الفعلي: يُذكر الاستخدام للمورّد — مكتب بأثاث يختلف عن مخزن برفوف محمّلة.

وسؤال واحد يكشف مستوى الأرضية في أي عرض: «ما الذي يقع تحت طبقة المشي مباشرةً، وعلى أي مسافة تتباعد كمراتها؟» فالبائع الذي يجيب بوضوح يعرف ما يبيع؛ والذي يكتفي بذكر نوع السطح يبيعك مظهرًا لا نظامًا.

ونقطة تخصّ الوحدة المنقولة تحديدًا: الأرضية فيها جزء من نظام الرفع. فهي مرتبطة بهيكل القاعدة نفسه الذي يُرفع منه، وأي ضعف فيها يظهر أثناء النقل التواءً أو تباعدًا في الوصلات. ولذلك فإن أرضية ضعيفة في وحدة منقولة ليست مجرّد إزعاج تشغيلي — هي خلل يتفاقم مع كل نقلة.

الجدران والسماكة

جدران الوحدة الجاهزة هي ألواح معزولة تُثبَّت على الهيكل وتُعشَّق ببعضها. ووظيفتها ثلاثية: الإغلاق، والعزل الحراري، وتحمّل الأحمال الجانبية كالرياح ونقلها إلى الهيكل — لا حمل السقف.

والسماكة تُختار بحسب الاستخدام والتعرّض، لا برقم موحّد. فوحدة مأهولة ومكيّفة طوال اليوم في موقع مكشوف تستحقّ سماكة أعلى من مخزن غير مأهول في موقع مظلّل. والعلاقة بين السماكة والأداء والبحر بين نقاط الاستناد مفصّلة في سماكات ومقاسات الساندوتش بانل، والأرقام الفعلية تُطلب من المورّد لمنتجه لا تُنقل من محتوى عام.

وثلاثة تفاصيل في الجدار تفرّق بين وحدة جيّدة ورديئة: إحكام التعشيق بين الألواح — فأي فجوة هي مسار هواء وغبار؛ ومعالجة الزوايا — حيث يلتقي جداران وتظهر أضعف نقطة في الغلاف؛ وحماية الحواف المقصوصة — لأن حافة مقصوصة غير محمية هي بداية الصدأ.

ونقطة عملية عند المعاينة: ادخل الوحدة وأغلق الباب وأطفئ الإضاءة. كل خيط ضوء تراه هو فجوة تدخل منها الحرارة والغبار والحشرات. وهذا اختبار مجاني يكشف جودة التنفيذ في دقيقة واحدة، ويُغني عن كثير من الأسئلة.

السقف والتصريف

سقف الوحدة هو أكثر أوجهها تعرّضًا للشمس، وأصغر مساحةً في الوقت نفسه — وهذا يجعل رفع مواصفته زهيد التكلفة نسبيًا وعالي الأثر. ومع ذلك فهو أكثر ما يُخفَّض في الوحدات الرخيصة.

  • الميل: سقف مستوٍ تمامًا يُراكم الماء والأتربة — والركود هو أول سبب لتدهور أي سقف معدني.
  • اتجاه التصريف: يُوجَّه بعيدًا عن الباب والنوافذ ومسار الحركة.
  • الحلية الطرفية: بحافة قاطعة تُبعد الماء عن الواجهة بدل أن يسيل عليها.
  • الاختراقات: كل ماسورة أو كابل يعبر السقف يحتاج رقبة مرتفعة لا مادة مانعة وحدها.
  • التقاء السقف بالجدار: موضع دائم للعناية، لأنه يجمع بين اختلاف الحركة ومسار الماء.
  • تحمّل الوقوف عليه: فالصيانة ستستدعي صعود شخص عليه في مرحلة ما.

وتفاصيل الميول والتصريف والمعالجات في الأسقف المعزولة مفصّلة في أسقف ساندوتش بانل: العزل والميول والتركيب والصيانة. والفرق في الوحدة الجاهزة أن السقف يتعرّض أيضًا لاهتزاز النقل — فوصلاته ومثبّتاته تحتاج فحصًا بعد كل نقلة، لا عند التركيب الأول فقط.

الأبواب والنوافذ

الباب هو أكثر عنصر في الوحدة تعرّضًا للاستعمال — يُفتح ويُغلق عشرات المرّات يوميًا. ولذلك فإن جودته وجودة تأطيره هي أول ما يُختبر عمليًا، وأول ما يفشل في الوحدات الرديئة.

والمبدأ الحاكم: الباب لا يُثبَّت على اللوح، بل على تأطير معدني مرتبط بالهيكل. فاللوح يُقصّ لتُفتح الفتحة، والتأطير يحمل وزن الباب وحركته ويغطّي حافة القصّ ويمنعها من الصدأ. وغياب هذا التأطير هو سبب أن الباب «يهبط» بعد أشهر ولا يُغلق كما كان.

غرفة ساندوتش بانل منفّذة على سطح مبنى
باب معدني مركّب في جدار من ألواح معزولة مع تأطير محيط للفتحة

وتفاصيل التأطير والقصّ وحماية الحواف والإحكام حول الفتحات مشروحة كاملةً في أبواب وفتحات ساندوتش بانل. أمّا ما يخصّ الوحدة المنقولة تحديدًا فهو أن الفتحات تُضعف الوحدة أثناء الرفع — فكلّما كثرت الفتحات وكبرت، احتاجت زواياها تقوية أعلى.

  • اتجاه فتح الباب: للخارج غالبًا — توفيرًا للمساحة الداخلية ولاعتبارات الخروج.
  • القفل والمفصلات: عناصر أمان حقيقية لا تفاصيل شكلية، خصوصًا في المخازن وغرف الحراسة.
  • الإحكام المحيطي: شريط إحكام حول الباب يمنع الغبار والهواء الساخن — ويُستبدل دوريًا.
  • موضع النافذة: يوازن بين الرؤية والإضاءة الطبيعية وتجنّب التعرّض المباشر للشمس.
  • حماية النافذة: في المواقع المفتوحة قد تستدعي حمايةً خارجية.
  • عتبة مائلة للخارج أسفل النافذة لتصريف الماء بعيدًا عن الواجهة.

الكهرباء

الكهرباء في الوحدة الجاهزة تحتاج تخطيطًا قبل الإغلاق، لأن الألواح تُغلق على مساراتها. وإضافة نقطة بعد التسليم تعني قصًّا في اللوح أو تمديدًا ظاهرًا — وكلاهما أسوأ ممّا لو خُطّط في وقته.

  • لوحة توزيع بقواطع مناسبة، في موضع يسهل الوصول إليه.
  • عدد المخارج وموضعها — يُحسب على الأجهزة الفعلية لا على عدد افتراضي.
  • خطّ مستقلّ للمكيّف — لأنه أكبر حمل في الوحدة عادةً.
  • التأريض — بند سلامة أساسي في وحدة هيكلها ووجوه ألواحها معدنية.
  • حماية الكابل عند اختراق اللوح — لأن حافة معدنية مقصوصة تجرح العزل مع الاهتزاز.
  • مدخل التغذية الخارجي — نقطة توصيل محكمة ومحمية من الماء.
  • الإضاءة — موزّعة بما يناسب الاستخدام، مع إضاءة خارجية عند المدخل حين يلزم.

ونقطة تخصّ الوحدة المنقولة: التمديدات تتعرّض للاهتزاز أثناء النقل. ولذلك تُثبَّت الكابلات على مسافات قريبة وتُحمى عند كل اختراق. وفحص الكهرباء بعد كل نقلة — قبل التشغيل لا بعده — بند سلامة لا اختياري.

والقاعدة الحاسمة: التمديد والتوصيل يُنفَّذان بواسطة فنّي مؤهّل ووفق الاشتراطات المطبَّقة. ونحن نوفّر مسارات ومداخل مخطّطة ضمن نطاق متّفق عليه، ولا يُعدّ ذلك بديلًا عن تنفيذ كهربائي معتمد.

التكييف

التكييف في الوحدة الصغيرة يخضع لمنطق مختلف عن المبنى الكبير، لأن نسبة سطح الغلاف إلى الحجم الداخلي فيها هي الأعلى. أي أن كل متر مكعّب من الهواء الداخلي يقابله سطح خارجي أكبر ممّا يقابله في غرفة داخل مبنى — فتدخل الحرارة أسرع، وتخرج أسرع.

وهذا يعني نتيجتين عمليتين. الأولى أن جودة العزل تُحدث فرقًا محسوسًا في وحدة صغيرة أكثر ممّا تُحدثه في مبنى كبير. والثانية أن وحدة معزولة جيدًا بمكيّف صغير قد تبرد أفضل من وحدة ضعيفة العزل بمكيّف أكبر — لأن الأول يبرد فراغًا محفوظًا والثاني يبرد الخارج عبر الجدران.

  • موضع الوحدة الخارجية: على قاعدة مثبّتة بالهيكل لا باللوح — والاهتزاز يوسّع ثقوب التثبيت في اللوح مع الوقت.
  • تصريف الماء المتكثّف: يخرج بعيدًا عن الجدار — لا يسيل عليه ولا يتجمّع عند القاعدة.
  • إحكام اختراق الجدار: فتحة مواسير المكيّف من أشيع مداخل الماء والهواء الساخن.
  • تظليل الوحدة الخارجية: يرفع كفاءتها في مناخ الرياض ويطيل عمرها.
  • الفكّ عند النقل: يُخطَّط له — فمكيّف مثبّت بلا ترتيب للفكّ يتلف عند أول نقلة.
  • اختيار السعة: يُحسب على الحمل الفعلي — أشخاص وأجهزة وتعرّض — لا على المساحة وحدها.

وأثر العزل على تكلفة التشغيل ليس نظريًا: مكيّف يعمل بلا توقّف في وحدة ضعيفة العزل يستهلك أكثر ويعطب أسرع. وأثر السماكة والأداء الحراري على استهلاك التبريد مشروح في معامل عزل الساندوتش بانل: الأرقام التي يجب أن تطلبها.

الصرف والسباكة إن وُجدت

ليست كل وحدة تحتاج سباكة — لكن أي وحدة تحتاجها تتغيّر مواصفتها جذريًا. فوجود دورة مياه أو حوض داخل الوحدة يضيف أربعة بنود لا وجود لها في وحدة جافة.

  1. عزل مائي في أرضية المنطقة الرطبة — لأن الماء المتسرّب داخل الأرضية يُتلفها من الداخل بلا أثر ظاهر.
  2. ميل للتصريف نحو نقطة الصرف — وميل خاطئ يعني ماءً واقفًا دائمًا.
  3. مسار خروج الصرف من الوحدة إلى وجهته — وهو ما يجب حسمه مع تخطيط الموقع لا بعد التركيب.
  4. تهوية المنطقة الرطبة — لتصريف الرطوبة قبل أن تتكثّف على أسطح الغلاف الباردة.

ونقطة تخصّ الوحدة المنقولة: توصيلات الصرف تُفكّ وتُعاد عند كل نقلة. فتُصمَّم بوصلات يسهل فصلها وإعادتها، لا بمسارات مدفونة يتعذّر الوصول إليها. وهذا فرق تصميمي يُطلب صراحةً — ولا يُفترض.

وكقاعدة عملية: إن كانت الحاجة إلى دورة مياه مؤكّدة، افصلها في وحدة مستقلّة حيثما أمكن. فهذا يبقي وحدة المكتب أو السكن جافّةً وأبسط وأطول عمرًا، ويحصر مشكلات الرطوبة والصرف في وحدة واحدة مصمَّمة لها.

التهوية والرطوبة والتكثّف

هذا هو البند الأكثر إغفالًا والأكثر تسبّبًا في شكاوى تُنسب خطأً إلى «تسريب». والآلية بسيطة: الغلاف المعزول محكم، وهذه ميزته. لكن الإحكام يعني أن الرطوبة المتولّدة داخل الوحدة — من التنفّس والطبخ والغسيل — لا تجد مخرجًا.

وحين ترتفع الرطوبة الداخلية وتلامس سطحًا حرارته أقلّ من نقطة الندى، تتحوّل إلى ماء سائل. وأبرد سطح داخلي غالبًا هو وجه معدني عند وصلة أو زاوية أو مثبّت — أي عند جسر حراري. فتظهر قطرات أو بقعة رطبة، ويُستدعى المقاول ليصلح «تسريبًا» لا وجود له.

والعلاج ثلاثي: تصريف الرطوبة بتهوية أو شفط موضعي عند مصدرها؛ ومعالجة الجسور الحرارية حتى لا يوجد سطح بارد بما يكفي للتكثّف؛ وضبط التكييف بما يخفض الرطوبة النسبية لا الحرارة فقط. وأي علاج يعتمد على واحد من الثلاثة دون البقية ينجح جزئيًا.

والتفريق بين ماء التكثّف وماء التسريب سهل عمليًا: التسريب يرتبط بالمطر ويأتي من أعلى ويتبع مسارًا؛ والتكثّف يظهر بلا مطر، غالبًا في الصباح أو مع الاستخدام المكثّف، وينتشر على سطح لا يقطر من نقطة. وأسباب الرطوبة وتمييزها مفصّلة في عيوب الساندوتش بانل ومشاكله الشائعة بعد التركيب.

العزل في وحدة صغيرة: لماذا يختلف الحساب؟

القاعدة الهندسية التي تحكم الوحدات الصغيرة هي نسبة السطح إلى الحجم. فكلّما صغرت الوحدة، زادت مساحة غلافها نسبةً إلى الهواء الذي تحويه. وهذا يجعل الوحدة الصغيرة أسرع تسخّنًا وأسرع تبرّدًا من غرفة بالمساحة نفسها داخل مبنى.

والنتيجة العملية: خفض مواصفة العزل في وحدة صغيرة يُحدث أثرًا أكبر ممّا يُحدثه في مبنى كبير — وليس أقلّ كما يُظنّ. وهذا يقلب الحساب الشائع «إنها غرفة صغيرة، سماكة بسيطة تكفي» رأسًا على عقب.

ونقطة ثانية: العزل يُقاس على مستوى المنظومة لا اللوح المفرد. فالوحدة الصغيرة كثيرة الزوايا والوصلات والفتحات نسبةً إلى مساحتها، وما يضيع من الأداء يضيع عند هذه المواضع لا عبر مساحة اللوح. ولذلك فإن تنفيذًا رديئًا يُبطل أثر سماكة عالية، والعكس ليس صحيحًا.

وأنواع الحشوة العازلة واختلاف أدائها وكثافتها مشروحة في أنواع الساندوتش بانل ومواد العزل، والأداء الحراري بلغته الصحيحة — λ و R و U — في معامل عزل الساندوتش بانل. ولا تُنقل أرقام من هنا: تُطلب من المورّد لمنتجه المحدّد كتابيًا.

الرفع ونقاط الرفع والنقل

هذه هي الخاصية التي تعرّف الوحدة الجاهزة، وأكثر ما يُغفل السؤال عنه عند الشراء. فالوحدة تُرفع بالرافعة من نقاط محدّدة، وتُوضع على مركبة، وتقطع طريقًا، ثم تُرفع مرّة أخرى وتُنزل في موقعها.

رفع ألواح وتركيبها في الموقع بالرافعة — الرفع عملية تُخطَّط لها نقاط وأدوات ومسار، لا تُرتجل — مدة 23 ثانية

شاهد الفيديو في صفحته المستقلة

ثلاث مراحل مرسومة لتجهيز وحدة جاهزة ورفعها ونقلها على مركبة ثم نصبها على قواعد مجهّزة في موقع جديد
لكل مرحلة تحقّق خاص بها — والرفع يكون من نقاط الرفع المصمَّمة لا من مواضع مرتجلة.

ونقاط الرفع ليست تفصيلًا ثانويًا: هي عناصر مصمَّمة مرتبطة بهيكل القاعدة، موزّعة بحيث تتوازن الوحدة أثناء الرفع. ورفع وحدة من نقاط غير مصمَّمة — أو من هيكل الجدران بدل القاعدة — يلوي الوحدة ويفتح وصلاتها، وقد يسقطها.

  1. قبل الرفع: إفراغ الوحدة من كل ما هو غير مثبّت، وفكّ الوحدة الخارجية للمكيّف، وفصل التغذية والصرف.
  2. تأمين الأبواب والنوافذ في وضع مغلق ومثبّت.
  3. الرفع من نقاط الرفع المصمَّمة حصرًا، بمعدّات وأشخاص مؤهّلين.
  4. التثبيت على المركبة بما يمنع الانزلاق والاهتزاز الزائد.
  5. التحقّق من مسار الطريق — الارتفاعات والعرض والمنعطفات ومدخل الموقع الجديد.
  6. الإنزال على أرض مجهّزة ومستوية — لا على تربة غير مهيّأة.
  7. فحص بعد التركيب: الوصلات، والأبواب، والكهرباء، واختبار ضوء داخلي.

سؤال يجب أن يُطرح قبل الشراء: «كم مرّة يمكن رفع هذه الوحدة ونقلها؟ وما نقاط الرفع؟ ومن يتحمّل الرفع والنقل؟». والبائع الذي لا يملك إجابة عن نقاط الرفع يبيعك غرفة، لا وحدة منقولة — مهما كتب في العرض. وقيود الشحن على الطريق هي أيضًا ما يحدّ مقاس الوحدة، فاسأل عن المقاس الأقصى القابل للنقل قبل أن تختار مقاسك.

والفرق بين نقل الوحدة كاملةً وفكّها ونقل أجزائها جوهري: الأول أسرع وأقلّ أثرًا على الغلاف لكنه مقيّد بحدود الشحن؛ والثاني بلا قيد مقاس لكنه أطول وأكثر أثرًا على الألواح والوصلات. وشروط الفكّ وإعادة التركيب مفصّلة في فك ونقل غرفة ساندوتش بانل.

عمّال يرفعون ألواح جدار على هيكل معدني باستخدام سلّم ورافعة
رفع ألواح الجدار وتثبيتها على الهيكل — الوصلات المستقيمة والمثبّتات المنتظمة تُقرأ لاحقًا في عمر الوحدة

إعادة الاستخدام وعمر الوحدة

القيمة الحقيقية للوحدة الجاهزة تظهر في المشروع الثاني والثالث لا الأول. فوحدة تخدم ثلاثة مشاريع تكون تكلفتها الفعلية لكل مشروع أقلّ بكثير من وحدة تُستهلك في مشروع واحد. ولذلك فإن قابلية إعادة الاستخدام هي المعيار الاقتصادي الصحيح لا سعر الشراء.

ما يُطيل عمر الوحدةما يقصّره
هيكل قاعدة قوي بزوايا مقوّاةهيكل خفيف يلتوي عند أول رفع
نقاط رفع مصمَّمة ومستعملة صحيحًاالرفع من مواضع مرتجلة
حماية الحواف المقصوصة من الصدأحواف مكشوفة تبدأ منها الأكسدة
إنزال على أرض مجهّزة مستويةوقوف على تربة غير مهيّأة أو غير مستوية
فحص الوصلات بعد كل نقلةتشغيل مباشر بلا فحص
تصريف سليم يمنع ركود الماءسقف مستوٍ يتجمّع عليه الماء
تنظيف دوري وإصلاح الخدوش فورًاترك الخدوش حتى تتّسع
تخزين مغطّى بين المشاريعترك الوحدة مكشوفة ومفتوحة
ثمانية عوامل — كلها تشغيلية وتحت سيطرتك، لا تتعلّق بجودة اللوح وحدها

ولا يُنشر في هذا المقال عمر افتراضي بالسنوات، لأنه يتحدّد بجودة المنتج وظروف الموقع ومستوى الصيانة وعدد النقلات — وأي رقم عام فيه تخمين. والمطلوب منك عمليًا أن تسأل عن الضمان وما يشمله ومدّته وشروطه مكتوبًا، فهذا رقم حقيقي قابل للمحاسبة.

الصيانة الدورية

صيانة الوحدة الجاهزة بسيطة وقصيرة، لكن إغفالها هو ما يحوّل خدشًا صغيرًا إلى ثقب صدأ خلال موسمين. والفحص كلّه لا يستغرق أكثر من ساعة، ويُنفَّذ مرّتين في السنة وبعد كل نقلة.

  • السقف: ركود ماء، أتربة متراكمة، مثبّتات مرتخية، حالة الحليات.
  • الوصلات: انفراج أو ارتخاء — خصوصًا بعد نقلة.
  • محيط الفتحات: حالة الإحكام حول الباب والنوافذ ومواسير المكيّف.
  • الحواف والزوايا: أي أثر صدأ يُعالَج فور ظهوره.
  • الخدوش: تُصلح مبكرًا — فالخدش الذي يصل إلى المعدن هو بداية الأكسدة.
  • القاعدة: استواء الوقوف، وحالة الهيكل من الأسفل، وأي أثر تآكل.
  • الأرضية: انبعاج، أو صرير، أو أثر رطوبة من الأسفل.
  • الكهرباء: فحص بعد كل نقلة قبل التشغيل.
  • الباب: استواؤه وإغلاقه المحكم وحالة شريط الإحكام.

وإجراءات الصيانة والتنظيف والمواد المناسبة وما يجب تجنّبه مفصّلة في صيانة الساندوتش بانل: ما الذي يُفحص ومتى؟. والفرق في الوحدة المنقولة أن جدول الفحص يرتبط بالنقلات أيضًا لا بالمواسم فقط.

متى تكون الوحدة المبنية في الموقع أفضل؟

هذا قرار يوفّر مالًا حقيقيًا إن اتُّخذ صحيحًا. والسؤال الحاسم بسيط: هل ستنتقل هذه الغرفة؟ فإن كان الجواب لا بثقة، فالبناء في الموقع أفضل في أكثر الحالات — لأنك تدفع في الوحدة المنقولة ثمن خاصية لن تستعملها.

الحالةالأنسبلماذا
موقع إنشاء ينتهي خلال أشهروحدة جاهزةستنتقل إلى المشروع التالي
غرفة حارس دائمة في مقرّ ثابتمبنية في الموقعلا حاجة لخاصية النقل
مقاس غير قياسي أو كبيرمبنية في الموقعحدود الشحن تقيّد الوحدة المنقولة
حاجة عاجلة خلال أياموحدة جاهزةأسرع توفيرًا إن كانت متاحة
وصول صعب للموقع أو رافعة متعذّرةمبنية في الموقعالوحدة الكاملة تحتاج مسارًا ورافعة
مواصفة خاصة أو تقسيمات داخليةمبنية في الموقعتخصيص أعلى بلا قيود نقل
عدة وحدات متماثلةوحدات جاهزةالتكرار يخفض التكلفة والوقت
غرفة على سطح مبنى قائمحسب الوصولالرفع ممكن، لكن قدرة تحمّل السطح تُراجَع أولًا
القرار يبدأ من سؤال واحد: هل ستنتقل هذه الغرفة؟

وحالة السطح في السطر الأخير تستحق وقفة: تركيب وحدة على سطح مبنى قائم يستدعي مراجعة قدرة تحمّل ذلك السطح بواسطة مختصّ قبل أي شيء. وخفّة الغلاف المعزول تقلّل الحمل ولا تُلغي الحاجة إلى هذه المراجعة. وتفاصيل التنفيذ فوق المنشآت القائمة في مباني ساندوتش بانل دورين: ما الذي يحمل فعلًا؟.

والغرف المبنية في الموقع بمقاساتها واستخداماتها وتفاصيل تنفيذها مشروحة في غرف ساندوتش بانل: الاستخدامات والتصميم وخطوات التنفيذ، والوحدات الجاهزة المتوفّرة للبيع في غرف ساندوتش بانل للبيع جاهزة في الرياض.

الفرق عن الكرفان بالتفصيل

يُطرح هذا السؤال كثيرًا لأن الاستخدام متقارب: كلاهما فراغ مغلق يُنقل. لكن الفرق التصميمي جوهري، ويظهر في التشغيل بوضوح.

  • الغلاف: الوحدة الجاهزة تُبنى من ألواح معزولة مصنَّعة بسماكة تُختار؛ والكرفان يأتي بغلاف مصنّعه بمواصفته.
  • المقاس: الوحدة الجاهزة تُطلب بمقاس ضمن حدود الشحن؛ والكرفان مقاسات محدّدة.
  • التخصيص: فتحات وتقسيمات وتشطيب أوسع في الوحدة الجاهزة.
  • النقل: الكرفان مصمَّم للتنقّل المتكرّر؛ والوحدة الجاهزة للنقل بين مشاريع لا للتنقّل اليومي.
  • الإصلاح: لوح تالف في الوحدة الجاهزة يُستبدل موضعيًا؛ وإصلاح الكرفان يتبع نظام مصنّعه.
  • الاستقرار على الأرض: الوحدة الجاهزة توضع على قاعدة مجهّزة؛ والكرفان يقف على شاسيهه.

ولا يوجد «أفضل» مطلق بينهما — يوجد أنسب لحالتك. فمن يحتاج تنقّلًا متكرّرًا وسريعًا يجد في الكرفان ما لا يجده في الوحدة الجاهزة؛ ومن يحتاج مواصفة عزل محدّدة ومقاسًا وفتحات على قياسه يجد العكس. والمقارنة الكاملة في الفرق بين الساندوتش بانل والكرفان الجاهز.

علامات الوحدة الرديئة

هذه العلامات تُكتشف في معاينة واحدة قبل الشراء، وكلها لا تحتاج أدوات ولا خبرة فنية — تحتاج أن تعرف أين تنظر.

  1. خيوط ضوء تُرى من الداخل بعد إغلاق الباب وإطفاء الإضاءة — أوضح دليل على رداءة التنفيذ.
  2. باب لا يُغلق بسلاسة أو يحتاج دفعًا — دليل التواء في الإطار أو الهيكل.
  3. أرضية تهتزّ أو تصدر صريرًا عند المشي — كمرات قاعدة متباعدة أو ضعيفة.
  4. حواف مقصوصة مكشوفة بلا حماية عند الفتحات — بداية الصدأ.
  5. لا أحد يعرف نقاط الرفع — الوحدة ليست مصمَّمة للنقل مهما قيل.
  6. سقف مستوٍ تمامًا بلا ميل ولا حلية طرفية.
  7. تمديدات كهربائية ظاهرة مرتجلة أو كابل يعبر حافة معدنية بلا حماية.
  8. وصلات ألواح غير مستقيمة أو متفاوتة الاتّساع — دليل هيكل غير مستوٍ.
  9. مادة مانعة ظاهرة بغزارة عند الوصلات — إخفاء لخطأ تنفيذ لا حلّ له.
  10. لا وثيقة للمنتج ولا اسم لمنشأ الألواح ولا مواصفة مكتوبة.
  11. ضمان شفهي أو غير محدّد المدّة والنطاق.
  12. صدأ ظاهر عند القاعدة أو الزوايا في وحدة تُعرض على أنها جديدة.
مكتب موقع من ألواح الساندوتش بانل بباب ونوافذ ووحدة تكييف سبليت ودرجات خرسانية على أرض ترابية
وحدة من ألواح معزولة على أرض مجهّزة — استواء الوقوف واستقامة الوصلات علامتان تُقرآن بالنظر

قائمة مواصفات قبل الطلب

اطلب هذه البنود مكتوبةً في العرض. والعرض الذي يذكرها كلها قابل للمقارنة؛ والذي يكتفي بـ«وحدة ساندوتش بانل ٣×٦» ليس عرضًا بل رقم.

  • الاستخدام المقصود — تُذكر صراحةً لأنها تحكم بقية البنود.
  • المقاس الخارجي والداخلي والارتفاع الصافي.
  • وصف الهيكل ونوع حمايته من الصدأ.
  • هيكل القاعدة ونقاط الرفع — والمقاس الأقصى القابل للنقل.
  • نظام الأرضية كاملًا: ما يحملها، وسطح المشي، والعزل، والغلق من الأسفل.
  • سماكة ألواح الجدران والسقف ونوع الحشوة ومواصفة الوجه المعدني.
  • الأداء الحراري للمنتج بوثيقة من المورّد — لا بعبارة «عزل ممتاز».
  • عدد الأبواب والنوافذ ومقاساتها ونوعها وطريقة تأطيرها.
  • مواصفة الأقفال ومستوى الأمان المطلوب.
  • مخطّط الكهرباء: اللوحة، وعدد المخارج، والإضاءة، والتأريض، ومدخل التغذية.
  • التكييف: مشمول أم لا، وسعته، وموضع الوحدة الخارجية، وتصريفها.
  • التهوية ووسيلتها — خصوصًا في السكن والاستراحات.
  • السباكة والصرف إن وُجدا، وطريقة الفصل عند النقل.
  • ميل السقف واتجاه التصريف والحليات الطرفية.
  • اللون والتشطيب الخارجي والداخلي.
  • مدّة التوريد ومسؤولية النقل والرفع والتركيب.
  • تجهيز الموقع: من يتحمّله وما مواصفته.
  • الضمان: مدّته ونطاقه واستثناءاته مكتوبةً.

وطريقة كتابة هذه البنود في العقد وتحديد المسؤوليات بين الأطراف مفصّلة في قبل ما توقع عقد ساندوتش بانل. ومواصفات الألواح نفسها ولغتها الفنية في مواصفات الساندوتش بانل.

تجهيز الموقع قبل وصول الوحدة

هذا البند مسؤولية صاحب الموقع غالبًا، ويُغفل حتى يوم التركيب — فتصل الوحدة والرافعة ولا يمكن إنزالها. وتجهيزه لا يستغرق وقتًا طويلًا إن خُطّط له مبكرًا.

  1. مسار الوصول: يتّسع لمركبة النقل والرافعة، وخالٍ من عوائق علوية.
  2. مساحة عمل الرافعة حول موضع الإنزال.
  3. أرض مستوية ومهيّأة تحمل الوحدة بلا هبوط تفاضلي.
  4. رفع الوحدة عن الأرض بقواعد أو مسند — لمنع الرطوبة الصاعدة وتسهيل التصريف.
  5. تصريف محيط الوحدة بحيث لا يتجمّع الماء حولها ولا تحتها.
  6. نقطة التغذية الكهربائية جاهزة أو محدّدة الموضع.
  7. مسار الصرف إن كان في الوحدة سباكة.
  8. اتجاه الوحدة — موضع الباب والنوافذ بالنسبة للشمس والحركة والرؤية.
  9. تصاريح الدخول للموقع للمركبة والرافعة والفريق.

والبند الرابع — رفع الوحدة عن الأرض — هو الأكثر تأثيرًا في عمرها. فوحدة تقف مباشرةً على تربة تتلقّى رطوبةً صاعدة دائمة إلى هيكل قاعدتها وأرضيتها، ولن يظهر أثر ذلك في السنة الأولى بل في الثالثة صدأً في أخطر موضع — وهو الموضع الذي يُرفع منه.

مراجع ومصادر

جهات مرجعية للتحقّق من الاشتراطات النظامية ومتطلّبات السلامة وأسماء المواصفات القياسية المتعلّقة بالألواح المعزولة والوحدات:

ملاحظة: تُذكر هذه المراجع للرجوع إليها، ولا تُنشر منها هنا أي قيم أو مقاطع أو اشتراطات بعينها. واشتراطات الإشغال والسكن والسلامة تُراجَع مع الجهة المختصّة بحسب الاستخدام والموقع.

الأسئلة الشائعة

ما الفرق بين البرتيشن الجاهز والغرفة المبنية في الموقع؟

الفرق ليس في المواد بل في التصميم للنقل. فالوحدة الجاهزة لها هيكل قاعدة صلب ونقاط رفع مصمَّمة، وتُجمَّع خارج موقعها ثم تُرفع وتُنقل كوحدة واحدة. أمّا الغرفة المبنية في الموقع فتُنفَّذ في مكانها النهائي، وتتمتّع بحرية مقاس وتخصيص أوسع لأنها لا تخضع لحدود الشحن. وإن لم تكن ستنقل الغرفة، فالبناء في الموقع أنسب غالبًا.

كم مرة يمكن نقل الوحدة الجاهزة؟

لا يوجد رقم عام يصحّ نشره، لأن ذلك يتحدّد بجودة هيكل القاعدة، وسلامة نقاط الرفع، وطريقة الرفع في كل مرّة، وحالة الطريق، ومستوى الفحص والصيانة بعد كل نقلة. والمطلوب منك أن تسأل المورّد صراحةً عن نقاط الرفع وحدود النقل وما يشمله الضمان في هذا الشأن — مكتوبًا. والوحدة التي لا يعرف بائعها نقاط رفعها ليست مصمَّمة للنقل أصلًا.

هل الوحدة الجاهزة أرخص من الغرفة المبنية في الموقع؟

ليس بالضرورة، والمقارنة يجب أن تشمل بنودًا متطابقة. فالوحدة الجاهزة تحمل تكلفة إضافية مقابل هيكل قاعدة أقوى ونقاط رفع، وتضيف تكلفة نقل ورفع. وفي المقابل تكون أسرع توفيرًا وقابلة لإعادة الاستخدام في مشروع تالٍ. والحساب الاقتصادي الصحيح يقيس التكلفة على عدد المشاريع التي ستخدمها الوحدة لا على سعر الشراء وحده.

ما المقاس المتاح للوحدة الجاهزة؟

المقاس يُطلب بحسب الاستخدام، لكنه مقيّد بحدّ أعلى تفرضه ضوابط الشحن على الطريق — لأن الوحدة تُنقل كقطعة واحدة. ولذلك يُسأل المورّد عن المقاس الأقصى القابل للنقل قبل تحديد المقاس المطلوب. وإن كانت حاجتك تتجاوز هذا الحدّ فالخياران: عدة وحدات متجاورة، أو البناء في الموقع بلا قيد مقاس.

هل تصلح للسكن الدائم؟

مسألة صلاحية أي وحدة للسكن — دائمًا أو مؤقّتًا — يحكمها نوع الاستخدام والموقع والاشتراطات المطبَّقة، وتُراجَع مع الجهة المختصّة لا تُستنبط من محتوى عام. وما يمكن قوله تقنيًا: السكن يفرض متطلّبات لا يفرضها المكتب — تهوية، ومساحة لكل شخص، ومخارج، ومتطلّبات سلامة، ومرافق. وهذه تُحسم قبل الطلب لا بعد التركيب.

لماذا تظهر رطوبة داخل الوحدة مع أنها لا تتسرّب؟

هذا تكثّف غالبًا لا تسريب. فالغلاف المعزول محكم، والرطوبة المتولّدة داخل الوحدة — من التنفّس والطبخ والغسيل — لا تجد مخرجًا، فتتكثّف على أبرد سطح داخلي، وهو عادةً وجه معدني عند وصلة أو زاوية. والتفريق بينهما بسيط: التسريب يرتبط بالمطر ويتبع مسارًا نازلًا؛ والتكثّف يظهر بلا مطر وينتشر على سطح. والعلاج تهوية ومعالجة الجسور الحرارية معًا.

ما السماكة المناسبة لمكتب موقع في الرياض؟

لا تُنشر سماكة واحدة تصلح للجميع، لأن الاختيار يعتمد على مدّة الإشغال اليومي، وعدد الأشخاص والأجهزة، ودرجة تعرّض الوحدة للشمس، والفرق المطلوب بين الداخل والخارج. والقاعدة العملية أن الوحدة الصغيرة المأهولة والمكيّفة طوال اليوم تستحقّ سماكة أعلى من المخزن غير المأهول — لأن نسبة سطح الغلاف إلى حجمها هي الأعلى. واطلب الأداء الحراري للمنتج بوثيقة من المورّد بدل الاكتفاء بالسماكة.

هل يمكن تركيب الوحدة على سطح مبنى؟

هذا وارد عمليًا، لكنه لا يُقرَّر قبل مراجعة قدرة تحمّل السطح بواسطة مهندس مختصّ — لأن السطح صُمّم لحمل معلوم. وخفّة الغلاف المعزول تقلّل الزيادة ولا تُلغي الحاجة إلى المراجعة. ويُضاف اعتباران: إمكان وصول الرافعة إلى موضع الإنزال، وتصريف الماء حول الوحدة بحيث لا يتجمّع على السطح.

ما الذي يجب فحصه بعد نقل الوحدة إلى موقع جديد؟

ستة بنود قبل التشغيل: استواء وقوف الوحدة على قاعدتها الجديدة · حالة وصلات الألواح وأي انفراج بعد الاهتزاز · إغلاق الباب والنوافذ بسلاسة · فحص الكهرباء كاملًا قبل التوصيل · حالة الإحكام حول الفتحات ومواسير المكيّف · واختبار ضوء داخلي بإغلاق الباب وإطفاء الإضاءة. وهذه كلها لا تستغرق أكثر من نصف ساعة وتمنع أكثر ما يظهر لاحقًا.

هل توفّرون هذه الوحدات في الرياض؟

نعم — تنفّذ شركة أرزاق بلس للمقاولات العامة أعمال الساندوتش بانل في الرياض توريدًا وتركيبًا، وتشمل الغرف والوحدات بمقاسات واستخدامات مختلفة، وأعمال الغلاف من جدران وأسقف وفتحات ومعالجات. وتُحدَّد المواصفة بحسب استخدامك ومقاسك وحالة موقعك. أرسل التفاصيل عبر صفحة التواصل أو واتساب، ونرجع إليك بعرض يوضّح النطاق بندًا بندًا.

تحتاج وحدة جاهزة لموقعك؟

تنفّذ شركة أرزاق بلس للمقاولات العامة أعمال الساندوتش بانل في الرياض: الوحدات والغرف والمكاتب والمخازن الصغيرة، توريدًا وتركيبًا. أرسل الاستخدام المقصود، والمقاس المطلوب، وحالة الموقع، وهل ستنتقل الوحدة لاحقًا — ونرجع إليك بعرض يوضّح الهيكل والأرضية والغلاف والفتحات والكهرباء بندًا بندًا، وما يقع خارج النطاق، لتقارن على أساس واضح.

جولة خارجية وداخلية في وحدات منفّذة — الوصلات ومحيط الفتحات والتشطيب كما تظهر بعد التركيب — مدة 26 ثانية

شاهد الفيديو في صفحته المستقلة

اقرأ أيضًا: تركيب الساندوتش بانل: خطوات التنفيذ · جدران وحوائط الساندوتش بانل · ما هو الساندوتش بانل؟ · متجر الساندوتش بانل · فيديوهات من مواقع التنفيذ.
