خطوات تنفيذ الهناجر الحديد بالترتيب الفعلي في الموقع: المعاينة والقواعد وبراغي التثبيت، ثم تصنيع الهيكل وتركيب الأعمدة والجمالونات والمدادات، وصولًا إلى ألواح السقف والجدران والحليات والتسليم.

إعداد: فريق أرزاق بلس 23 دقيقة قراءة

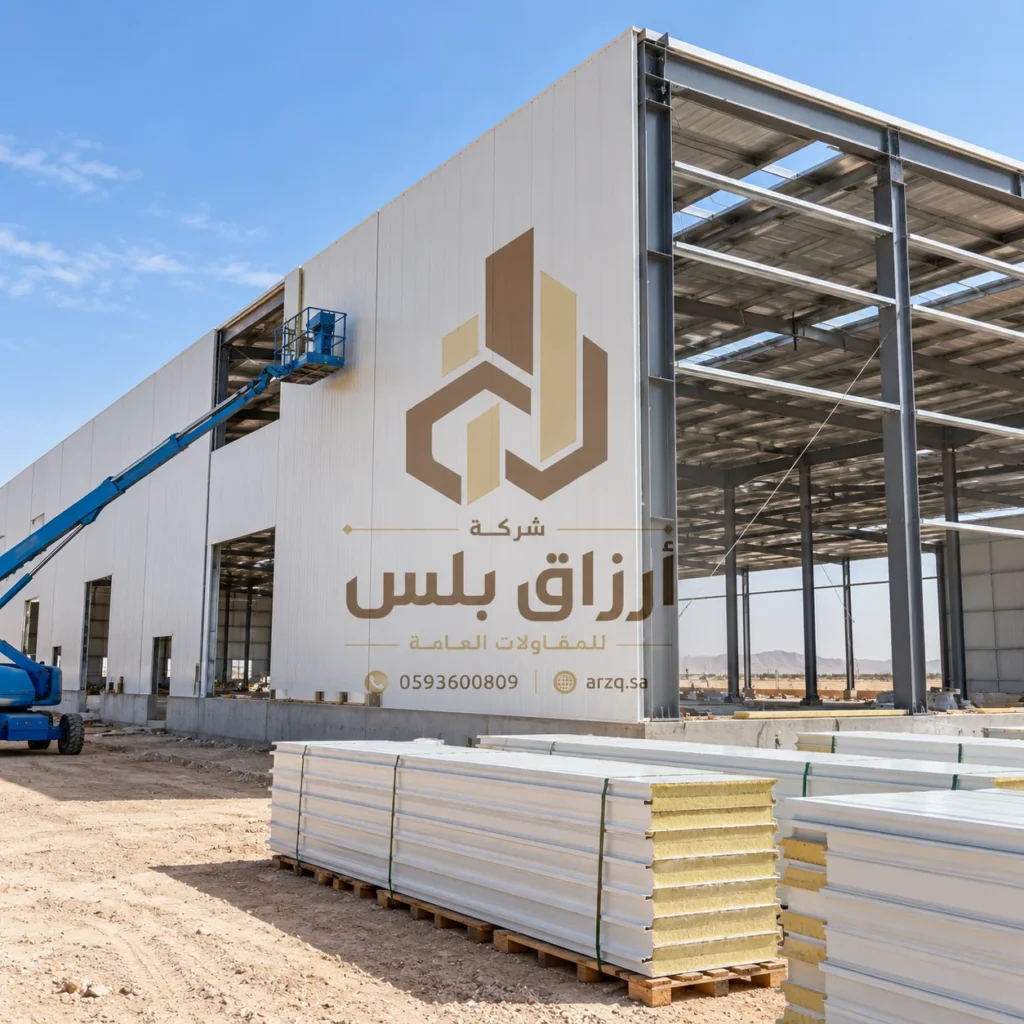

تصور لهنجر حديد قيد التنفيذ تُركَّب واجهته بألواح ساندوتش بانل مع رافعة سلة

تنفيذ الهنجر الحديد يبدو من الخارج سريعًا: أعمدة تُرفع، وجمالونات تُركَّب، ثم ألواح تُغطّي. لكن ما يجعل الهنجر يعمل عشرات السنين بلا تسريب ولا ميل ولا صدأ مبكّر هو ما يحدث بين هذه الخطوات المرئية: دقة القواعد قبل وصول الحديد، واستقامة الأعمدة قبل ربط الجمالونات، وإحكام الوصلات قبل المدادات، واستواء المدادات قبل الألواح. وكل خطأ يُترك في مرحلة ينتقل إلى التي بعدها ويتضخّم.

هذا المقال يشرح خطوات تنفيذ الهناجر بالترتيب الذي تُنفَّذ به فعليًا في الموقع: من المعاينة والتخطيط، إلى القواعد وبراغي التثبيت، ثم التصنيع والتوريد، وتركيب الأعمدة والجمالونات والتقوية والمدادات، ثم تركيب ألواح السقف والجدران والفتحات، وصولًا إلى الاستلام والتسليم. ولكل مرحلة: ما يحدث فيها، وما يُفحص قبل الانتقال منها، وأخطاؤها الشائعة.

الإجابة المختصرة: تنفيذ الهنجر يمرّ بست مراحل متتابعة: المعاينة والتخطيطالقواعد وبراغي التثبيتتصنيع الهيكل وتوريدهتركيب الأعمدة والجمالوناتالمدادات والتقويةالغلاف والفتحات والتسليم. والقاعدة الحاكمة: لا تبدأ مرحلة قبل استلام التي قبلها، لأن تصحيح خطأ القواعد بعد تركيب الهيكل أصعب بكثير من تصحيحه قبله.

عرض محتويات المقال

التسلسل الكامل في نظرة واحدة

قبل الدخول في التفاصيل، هذا هو الترتيب العام الذي يمرّ به أي هنجر حديدي بغلاف معزول. قد تتداخل بعض المراحل زمنيًا — فالتصنيع مثلًا يجري في الورشة بينما تُنفَّذ القواعد في الموقع — لكن ترتيب الاستلام يبقى ثابتًا:

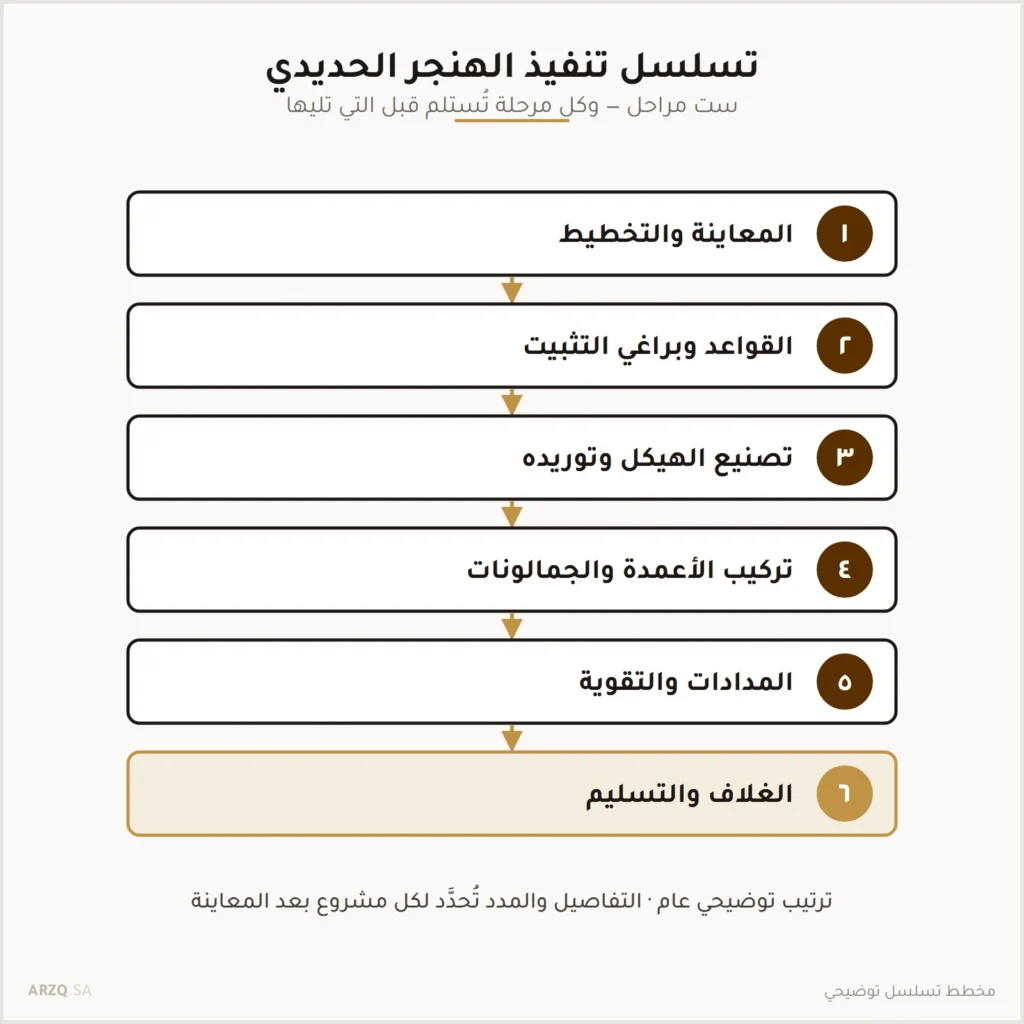

مخطط يعرض ست مراحل لتنفيذ الهنجر من المعاينة والقواعد والتصنيع حتى تركيب الهيكل والمدادات والغلاف والتسليم
ست مراحل متتابعة — وكل مرحلة تُستلم قبل التي تليها.
المرحلةأين تحدثما يُستلم في نهايتها
1. المعاينة والتخطيطالموقع والمكتبمخطط معتمد · جدول فتحات · مواصفة
2. القواعد وبراغي التثبيتالموقعمواضع ومناسيب القواعد والبراغي
3. تصنيع الهيكل وتوريدهالورشة ثم الموقعقطع مطابقة للمخطط ومرقّمة
4. الأعمدة والجمالوناتالموقعرأسية الأعمدة · إحكام الوصلات
5. التقوية والمداداتالموقعاستقامة الهيكل · استواء المدادات
6. الغلاف والفتحات والتسليمالموقعغلاف محكم · تصريف · أبواب · قائمة ملاحظات
التسلسل ثابت — والاستلام بين المراحل هو ما يحمي الجودة

المرحلة 1: المعاينة والتخطيط والاعتمادات

التنفيذ يبدأ قبل وصول أي معدة إلى الموقع. ففي هذه المرحلة يُحسم ما سيُبنى بالضبط: الاستخدام والأبعاد والبحر الحر والارتفاع الحر والفتحات ونوع الغلاف، ثم يُعدّ المخطط الإنشائي ويُعتمد. وأي تغيير بعد هذه المرحلة يكلف أكثر، وكلما تأخّر زادت كلفته.

  • معاينة الموقع: الأبعاد والمنسوب ومسارات الوصول والخدمات القائمة.
  • التصميم التخطيطي: الأبعاد والفتحات والغلاف بحسب الاستخدام.
  • تقرير التربة إن طلبه المهندس الإنشائي.
  • المخطط الإنشائي المعتمد: الهيكل والقواعد والوصلات.
  • التراخيص: بحسب اشتراطات الجهة المختصة للموقع والاستخدام.
  • تجميد المخطط وإصدار أمر التصنيع وطلب الألواح.

والبند الأخير يستحق التوقف: طلب الألواح بعد اعتماد المخطط مباشرةً — لا بعد تركيب الهيكل — يمنع أشهر أسباب التأخير، وهو انتظار الغلاف بينما الهيكل قائم ومكشوف. وتفاصيل مرحلة التصميم كاملة في دليل تصميم الهناجر الحديد.

تجهيز الموقع قبل الحفر

قبل أن يبدأ الحفر، يُجهَّز الموقع ليستقبل العمل كله لا القواعد فقط. وهذه الخطوة تُهمل كثيرًا ثم تظهر تكلفتها عند أول شاحنة لا تستطيع الوصول أو رافعة لا تجد أرضًا مستوية تقف عليها:

  1. تسوية الأرض وإزالة المخلفات في منطقة المبنى وحولها.
  2. تحديد حدود المبنى ونقاط المرجع بالرفع المساحي، وتثبيتها بحيث لا تتحرك أثناء العمل.
  3. تجهيز مسار الشاحنات من مدخل الموقع إلى منطقة التفريغ.
  4. تحديد منطقة تخزين للقطع الحديدية والألواح بعيدة عن مسار الحفر والرافعات.
  5. تحديد مواقع وقوف الرافعة على أرض قادرة على تحملها.
  6. تأمين الموقع وتنظيمه بما يبعد غير العاملين عن مناطق الخطر.

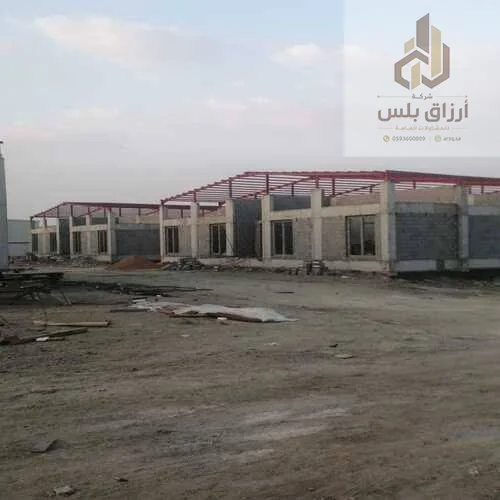

موقع إنشاء تظهر فيه جمالونات حديدية فوق جدران من البلوك
جمالونات حديدية فوق جدران بلوك في موقع إنشاء — تنظيم الموقع يسبق كل رفع

المرحلة 2: القواعد وبراغي التثبيت

القواعد هي نقطة التقاء المبنى بالأرض، وكل ما يحمله الهنجر ينتقل عبرها. وتُنفَّذ بحسب مخطط القواعد المعتمد: حفر في المواقع المحدّدة، وتجهيز الحديد، ثم صبّ الخرسانة مع تثبيت براغي التثبيت في مواضعها الدقيقة قبل الصبّ.

الخطوةما يُراقب فيها
تحديد مواقع القواعدمطابقة المسافات بين المحاور للمخطط
الحفرالأبعاد والعمق وحالة التربة الظاهرة
تجهيز حديد التسليحمطابقته لمخطط القواعد
تثبيت براغي التثبيتالمواضع والمناسيب والبروز فوق الخرسانة
الصبّعدم تحرك البراغي أثناء الصبّ
المعالجةالوقت الكافي قبل تحميل القواعد
القواعد تُستلم قبل وصول الهيكل — لا بعده

والخرسانة تحتاج وقتًا قبل أن تُحمَّل بالهيكل. وضغط الجدول الزمني بتركيب الأعمدة على قواعد لم تكتسب قوتها الكافية من الأخطاء التي لا تظهر فورًا لكنها تمسّ سلامة المبنى. ومدة المعالجة المطلوبة يحدّدها المهندس بحسب الخرسانة والظروف.

براغي التثبيت: أدق تفصيل في المشروع

براغي التثبيت هي ما يربط قاعدة كل عمود بالخرسانة. وموضعها يجب أن يطابق ثقوب صفيحة قاعدة العمود التي صُنعت في الورشة. وهنا تكمن المشكلة: القواعد تُنفَّذ في الموقع، والأعمدة تُصنع في الورشة، وقد تكون جهتين مختلفتين. وأي انحراف بين الاثنين يظهر يوم التركيب، حين يصل العمود ولا تدخل البراغي في ثقوبه.

  • القالب الثابت: تُثبَّت البراغي بقالب يطابق ثقوب صفيحة القاعدة، لا بالقياس اليدوي لكل برغي منفردًا.
  • مرجع واحد: من ينفّذ القواعد ومن يصنّع الهيكل يعملان على المخطط نفسه ونقاط المرجع نفسها.
  • المنسوب: ارتفاع أعلى القاعدة وبروز البراغي يُضبطان حتى تجلس الأعمدة على مستوى واحد.
  • الحماية: تُحمى أسنان البراغي من التلف والصدأ حتى يوم التركيب.
  • الاستلام: تُقاس المواضع والمناسيب وتُسجَّل قبل وصول الهيكل.

والحلول المرتجلة لبرغي في غير موضعه — كتوسيع ثقب صفيحة القاعدة في الموقع أو ثني البرغي — تُضعف الوصلة. وأي معالجة من هذا النوع يجب أن يقرّها المهندس الإنشائي، لا أن تُنفَّذ على عجل للحفاظ على الجدول.

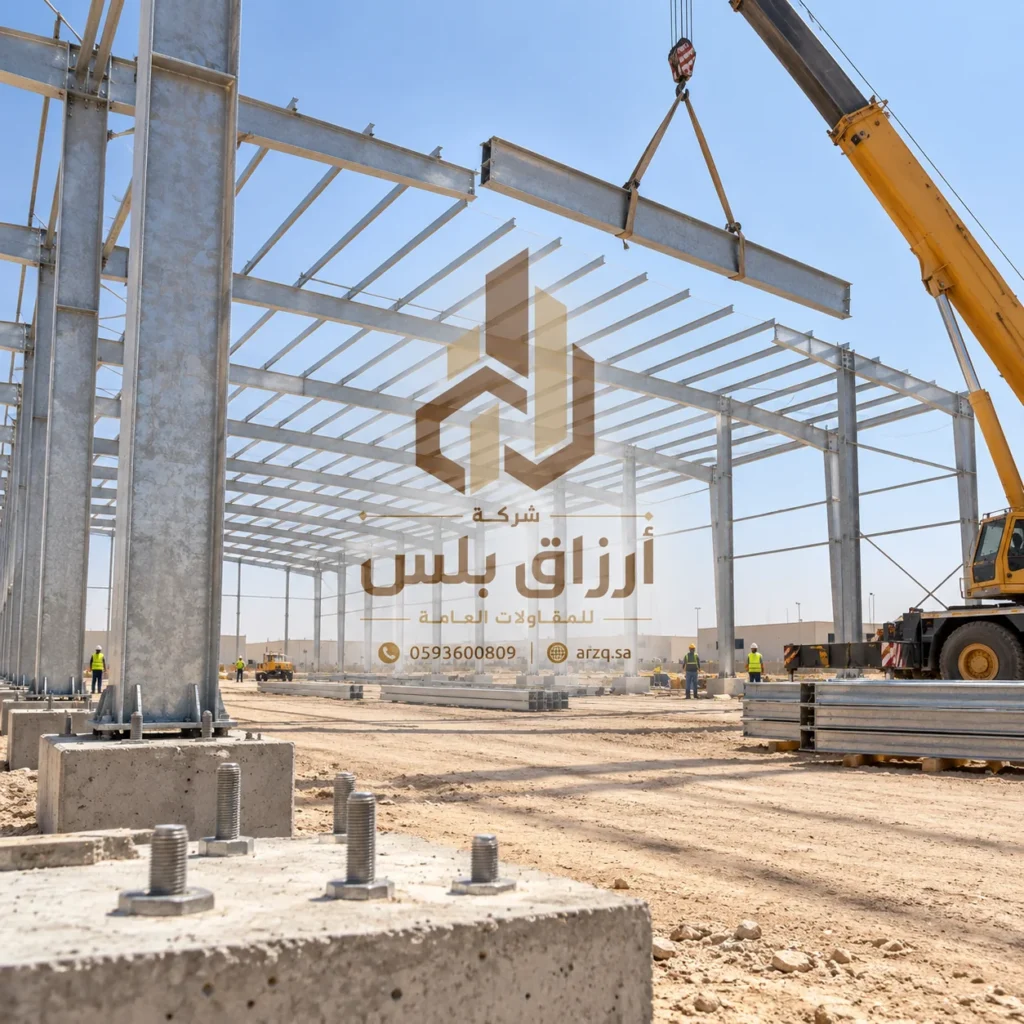

تصور لرافعة ترفع كمرة حديدية مع قواعد خرسانية تبرز منها براغي التثبيت
براغي التثبيت تُثبَّت في القواعد قبل وصول الهيكل — ومواضعها يجب أن تطابق صفيحة القاعدة — تصور توضيحي

المرحلة 3: تصنيع الهيكل وتوريده

بينما تُنفَّذ القواعد، يُصنَّع الهيكل وفق المخطط المعتمد: قطع الأعمدة والجمالونات والمدادات، وتجهيز صفائح القواعد والوصلات وثقوب البراغي، ثم تحضير الأسطح وطلاؤها للحماية من الصدأ، وترقيم كل قطعة بما يطابق مخطط التجميع.

والتصنيع الجيد يوفّر في الموقع: فالقطع الدقيقة المرقّمة تُركَّب بسرعة وبلا تعديل، أما القطع التي تحتاج قصًّا أو لحامًا أو ثقبًا في الموقع فتستهلك الوقت وتُضعف الطلاء في مواضع التعديل. ولهذا يُفضَّل أن تتم أكبر نسبة من العمل في الورشة، وأن يقتصر الموقع على التجميع.

  • مطابقة المقاطع لما في المخطط الإنشائي.
  • تحضير السطح قبل الطلاء، لأن الطلاء على سطح غير مُحضَّر لا يدوم.
  • نظام الطلاء مكتوب في المواصفة ومناسب لبيئة الموقع.
  • ترقيم القطع بما يطابق مخطط التجميع.
  • المثبّتات والبراغي تُورَّد بمواصفتها ومعدودة لكل وصلة.

استلام القطع وتخزينها في الموقع

وصول الحديد إلى الموقع ليس نهاية التصنيع، بل بداية مسؤولية جديدة: فالقطع الطويلة قد تنحني إن نُقلت أو خُزّنت بشكل خاطئ، والطلاء قد يُخدش أثناء التفريغ، والمثبّتات قد تضيع إن لم تُنظَّم. والاستلام الجيد في الموقع يشمل:

  1. مطابقة القطع الواصلة لقائمة التوريد وأرقام التجميع.
  2. فحص القطع ظاهريًا بحثًا عن انحناء أو تلف في الطلاء.
  3. تخزينها على دعامات بعيدًا عن التراب والماء، ومرتّبة بحسب تسلسل التركيب.
  4. معالجة أي خدش في الطلاء قبل التركيب لا بعده.
  5. تخزين ألواح الساندوتش بانل مغطّاة ومرفوعة عن الأرض وبميل يمنع تجمع الماء.

والبند الأخير مهم لأن الألواح تصل غالبًا قبل موعد تركيبها، وتخزينها الخاطئ — مسطّحة على الأرض أو مكشوفة للشمس لفترة طويلة بفيلمها الواقي — يسبب تلفًا يُكتشف بعد التركيب. وإرشادات التعامل مع الألواح في تركيب الساندوتش بانل: الخطوات والأخطاء الشائعة.

المرحلة 4: تركيب الأعمدة والجمالونات

هذه هي المرحلة التي يظهر فيها الهنجر لأول مرة. تُرفع الأعمدة وتُثبَّت على براغي القواعد، ثم تُرفع الجمالونات أو الكمرات المائلة وتُربط برؤوس الأعمدة لتكوّن الإطارات. والترتيب المعتاد أن يُركَّب الإطاران الأولان ويُربطا بالتقوية فورًا، ليصبحا نقطة ثابتة تُبنى عليها بقية الإطارات بدل أن تقف الإطارات منفردة بلا سند.

  1. رفع العمود وإنزاله على براغي التثبيت.
  2. ضبط الرأسية باستخدام الصواميل تحت صفيحة القاعدة أو الحشوات بحسب التفصيلة المعتمدة.
  3. تثبيت مؤقت حتى تُربط الأعمدة ببعضها.
  4. رفع الجمالون أو الكمرة وربطها برؤوس الأعمدة.
  5. ربط الإطار الأول بالثاني بالتقوية لتكوين خلية ثابتة.
  6. الاستمرار إطارًا بعد إطار مع الربط التدريجي.
  7. شدّ البراغي بعد التأكد من الاستقامة، لا قبلها.

والبند الأخير يستحق التوضيح: إذا شُدّت الوصلات نهائيًا قبل ضبط الاستقامة، يصبح التصحيح لاحقًا صعبًا، وقد يدفع الفريق إلى حلول غير سليمة. ولهذا تُركَّب الوصلات أولًا بشدّ مبدئي، ثم تُضبط الاستقامة والرأسية، ثم تُشدّ نهائيًا بحسب المواصفة.

تركيب هيكل حديدي في الموقع — الإطارات تُركَّب وتُربط تدريجيًا

الرفع بالرافعات وخطة السلامة

رفع الأعمدة والجمالونات أخطر أعمال المشروع، لأنه يجمع أوزانًا كبيرة معلّقة وعمالًا على ارتفاع ورياحًا متغيرة. والسلامة هنا ليست بندًا ورقيًا؛ فالحوادث في هذه المرحلة جسيمة، وتوقف المشروع بالكامل. وخطة الرفع الجيدة تُعدّ قبل وصول الرافعة، وتشمل:

  • اختيار الرافعة بقدرة تناسب أثقل قطعة على أبعد مسافة، لا وزن القطعة فقط.
  • أرضية وقوف الرافعة مستوية وقادرة على التحمّل.
  • نقاط التعليق على القطع الطويلة بما يمنع انثناءها أثناء الرفع.
  • حبال التوجيه للتحكم في القطعة المعلّقة دون الوقوف تحتها.
  • منطقة محظورة تحت مسار الرفع لا يدخلها أحد.
  • الحماية من السقوط للعاملين على الارتفاع: أحزمة ونقاط تثبيت ومنصات مناسبة.
  • حدود الرياح التي يتوقف عندها الرفع، وخاصة للألواح والقطع ذات المساحة الكبيرة.
  • مشرف واحد يعطي الإشارات لمشغّل الرافعة.

وتنشر هيئات السلامة المهنية الدولية إرشادات مفصّلة لأعمال تركيب الهياكل الحديدية؛ ومنها معيار إدارة السلامة والصحة المهنية الأمريكية الخاص بتركيب الحديد الإنشائي (OSHA Subpart R)، وهو مرجع مفيد لفهم نوع الضوابط المطلوبة، مع الالتزام دائمًا بالأنظمة المحلية المعمول بها في المملكة.

سؤال للمقاول قبل التوقيع: «من يعدّ خطة الرفع، ومن يشرف عليها في الموقع؟» — الإجابة الواضحة عن هذا السؤال تقول الكثير عن طريقة عمل الفريق كله.

المعدات والأدوات في موقع التنفيذ

نوعية المعدات في الموقع تكشف الكثير عن جدية التنفيذ. فتركيب هنجر بمعدات غير مناسبة — كرفع قطع طويلة بلا رافعة ملائمة، أو العمل على السقف بلا منصات آمنة — لا يبطئ العمل فقط، بل يرفع مخاطر الحوادث والأخطاء. والمعدات الأساسية التي يُتوقع وجودها بحسب المرحلة:

المرحلةالمعدات والأدوات المعتادة
التخطيط والقواعدأجهزة الرفع المساحي والميزان · معدات الحفر · قوالب تثبيت البراغي · معدات الصبّ
تركيب الهيكلرافعة بقدرة مناسبة · حبال وأدوات تعليق معتمدة · مفاتيح شدّ للبراغي · أدوات قياس الرأسية
العمل على الارتفاعمنصات رفع أو سقالات آمنة · أحزمة أمان ونقاط تثبيت · شبكات حماية عند الحاجة
تركيب الغلافأدوات رفع الألواح · مثاقب بضابط عمق · أدوات قصّ مناسبة للألواح المعزولة
السلامة العامةمعدات الوقاية الشخصية · حواجز تحديد مناطق الخطر · حقيبة إسعافات أولية
المعدات المناسبة جزء من الجودة — لا تفصيل ثانوي

وأداة القصّ تحديدًا تستحق الانتباه: فقصّ الألواح المعزولة بأدوات تولّد حرارة وشررًا عاليًا — كالصاروخ بالقرص الكاشط — قد يحرق الطلاء عند الحافة ويترك برادة ساخنة تلتصق بالسطح وتصدأ. ولهذا توصي تعليمات كثير من الشركات المصنّعة بأدوات قصّ مناسبة لا تُتلف الطلاء. ويمكنك مشاهدة مراحل من التركيب في فيديو تركيب الهيكل الحديدي وبقية مقاطع مكتبة الفيديو.

والسؤال المفيد للمقاول قبل التوقيع: «هل الرافعة والمنصات ضمن نطاقك وتكلفتك، أم على المالك؟». فبعض العروض تستبعد الرافعة أو تحسبها بالساعة، وهو بند قد يغيّر المقارنة بين العروض، كما شرحنا في أسعار الهناجر الحديد بالمتر.

متى يجب أن يتوقف العمل

من علامات الفريق المحترف أنه يعرف متى يتوقف، لا متى يستمر فقط. فبعض الظروف تجعل الاستمرار في العمل خطرًا على الأشخاص أو على جودة المبنى، وتوقّف ساعات أو يوم أقل كلفة بكثير من حادث أو لوح تالف أو وصلة معيبة:

  • الرياح القوية: توقف الرفع وتركيب الألواح، لأن اللوح الكبير يتصرف كالشراع.
  • العواصف الرملية وضعف الرؤية: توقف الرفع والعمل على الارتفاع.
  • الأمطار: تجعل الأسطح المعدنية زلقة، وتمنع أعمال الإحكام والسدادات.
  • غياب المشرف أو معدات السلامة: سبب كافٍ لعدم بدء الأعمال على الارتفاع.

ولا تنظر إلى هذه التوقفات كتأخير يجب تعويضه بالضغط على الفريق، بل كجزء طبيعي من جدول واقعي. والمقاول الذي يدرج هامشًا للطقس في جدوله الزمني يقدّم عادةً تاريخ تسليم أدق من مقاول يعد بتاريخ لا يترك مجالًا لأي ظرف.

المرحلة 5: التقوية والمدادات

الإطارات وحدها لا تكفي لثبات الهنجر في الاتجاه الطولي. والتقوية — وهي عناصر قطرية غالبًا في السقف والجدران — هي ما يمنع الهيكل من الميل أو الترنح تحت الرياح. وبعدها تُركَّب المدادات: عناصر أفقية خفيفة تمتد فوق الجمالونات في السقف وعلى الأعمدة في الجدران، وهي التي ستُثبَّت عليها ألواح الغلاف مباشرة.

العنصروظيفتهما يُفحص فيه
تقوية السقفثبات الهيكل في الاتجاه الطولياكتمالها في المواقع المحددة بالمخطط · الشدّ
تقوية الجدراننقل الأحمال الأفقية إلى القواعدعدم إزالتها أو تعارضها مع الفتحات
مدادات السقفحمل ألواح السقف ونقل أحمالهاالمسافات بينها · الاستواء · الميل
مدادات الجدرانحمل ألواح الجدرانالمسافات · الاستقامة · مواقع الفتحات
التقوية تمنح الثبات — والمدادات تحدّد جودة الغلاف

والخطأ الشائع هنا أن تُعامَل التقوية كعنصر يمكن تأجيله أو إزالته مؤقتًا لتسهيل العمل، أو أن تُقصّ لتمرير باب لم يكن في المخطط. التقوية جزء من التصميم الإنشائي، وأي تعديل عليها يقرّه المهندس. وكذلك المسافات بين المدادات: فهي تُحدَّد بحسب نوع الألواح وسماكتها والأحمال، والمسافة الأوسع من المسموح تُضعف الغلاف وتسبب ترهّل الألواح.

تركيب هيكل سقف حديدي فوق الجدران — المدادات هي ما تُثبَّت عليه الألواح

الاستقامة والمحاذاة قبل الغلاف

هذه أهم نقطة استلام في المشروع كله، ومع ذلك تُتجاوز كثيرًا بسبب ضغط الوقت. فالغلاف يُركَّب على الهيكل، وأي انحراف في الهيكل ينتقل مباشرة إلى الألواح: فجوات في الوصلات، وألواح لا تجلس على المدادات، وحليات لا تنطبق، وتسريب يظهر مع أول مطر. وتصحيح الهيكل بعد تغليفه يعني فكّ الغلاف.

  • رأسية الأعمدة: كل عمود قائم ضمن السماحية المحددة في المواصفة.
  • استقامة خطوط الأعمدة: الأعمدة على خط واحد في كل واجهة.
  • استواء المدادات: مدادات السقف في مستوى واحد بالميل الصحيح، بلا ارتفاع أو انخفاض في مدادة منفردة.
  • مناسيب رؤوس الأعمدة: متساوية حيث يجب أن تكون متساوية.
  • اكتمال الوصلات: كل البراغي في مكانها ومشدودة بحسب المواصفة.
  • معالجة الطلاء: مواضع الخدوش واللحام في الموقع مُعالجة.
  • الإطارات حول الفتحات: جاهزة بالمقاسات الصحيحة قبل وصول الغلاف.

ويُفضَّل أن يُوثَّق هذا الاستلام كتابيًا مع صور، ويوقَّع قبل بدء الغلاف. وإذا كان مقاول الهيكل غير مقاول الغلاف، يصبح هذا الاستلام الحدّ الفاصل بين مسؤوليتين، ويحمي الطرفين والمالك من الخلاف لاحقًا.

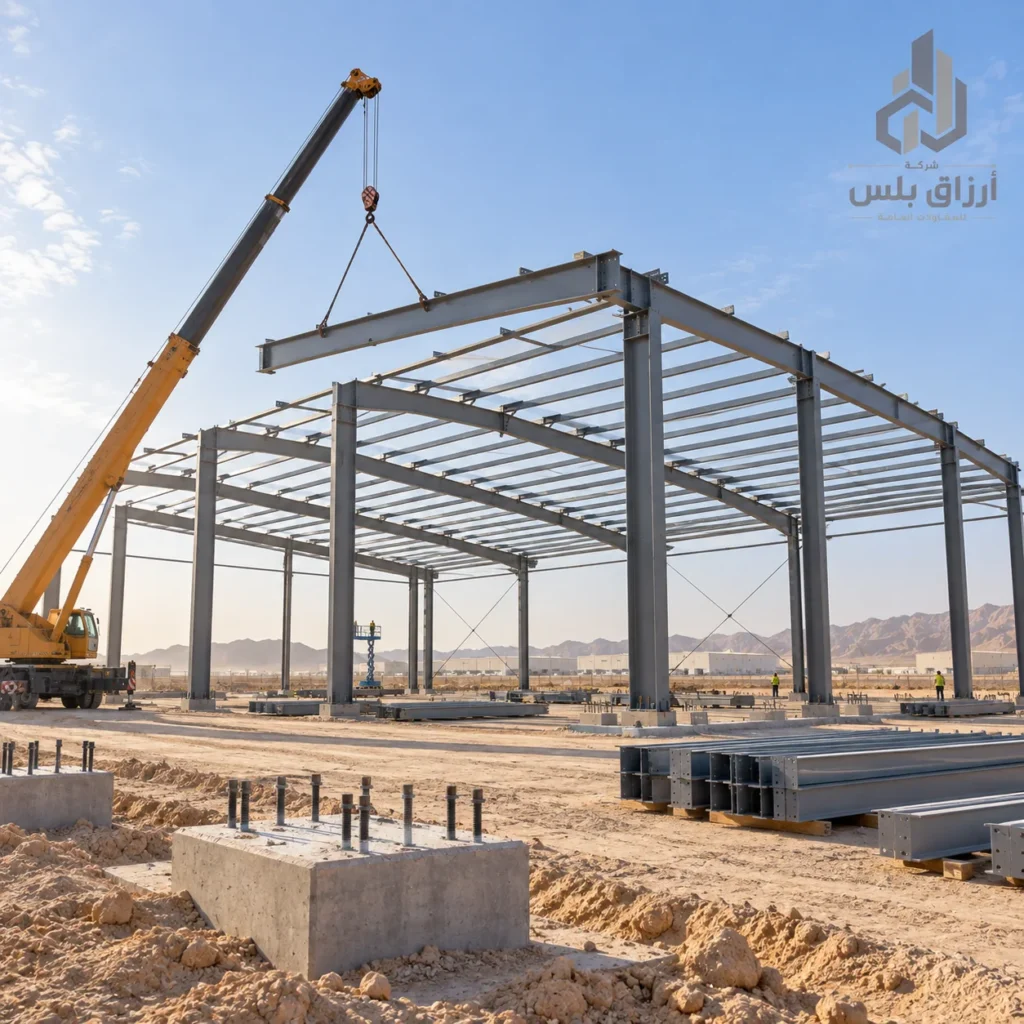

تصور لرافعة ترفع جمالونًا حديديًا فوق أعمدة هنجر مركّبة على قواعد خرسانية
هيكل حديدي مكتمل بالتقوية والمدادات قبل بدء الغلاف — تصور توضيحي

المرحلة 6أ: تركيب ألواح السقف

بعد استلام الهيكل، يبدأ الغلاف عادةً بالسقف لأنه يحمي الداخل ويسمح بالعمل تحته. وتُرفع ألواح الساندوتش بانل وتُمدّ فوق المدادات، وتُثبَّت بالمثبّتات المحدّدة وبالعدد والمواقع المنصوص عليها في تعليمات الشركة المصنّعة، مع إحكام وصلات التداخل بين الألواح.

  1. تحديد نقطة البداية واتجاه التركيب بما يجعل وصلات التداخل في عكس اتجاه الرياح السائدة.
  2. رفع الألواح بطريقة لا تثنيها ولا تخدش سطحها.
  3. تثبيت اللوح الأول باستقامة دقيقة، لأن كل ما بعده يتبعه.
  4. تركيب الألواح التالية مع إحكام الوصلة الطولية.
  5. التثبيت بالمثبّتات الصحيحة وبالشدّ المناسب — لا مرتخية ولا مشدودة حتى تنبعج.
  6. معالجة الوصلات العرضية إن كان طول السقف يتطلبها.
  7. إزالة الفيلم الواقي في الوقت المناسب، وتنظيف برادة الحفر من السطح.

والبند الأخير تفصيل صغير يُهمل كثيرًا: برادة الحديد الناتجة عن الحفر والقصّ إذا بقيت على السطح تصدأ وتترك بقعًا وقد تتلف الطلاء. وخيارات ألواح السقف وسماكاتها مشروحة في أسقف الساندوتش بانل، وخطوات التركيب التفصيلية في دليل تركيب الساندوتش بانل.

تركيب ألواح السقف على المدادات — اللوح الأول يحدّد استقامة ما بعده

وللاطلاع على المرحلة نفسها في مشروع آخر، يوضّح الفيديو التالي تقدّم أعمال تركيب السقف:

تقدّم أعمال تركيب ألواح السقف

المرحلة 6ب: تركيب ألواح الجدران

ألواح الجدران تُركَّب على مدادات الجدران رأسيًا أو أفقيًا بحسب التصميم. والتحدي الأكبر فيها ليس التثبيت، بل المحاذاة: فالجدار واجهة مرئية، وأي لوح مائل أو وصلة غير منتظمة تظهر بوضوح. وكذلك التعامل مع الفتحات، إذ تُقصّ الألواح حولها بدقة وتُحكم حوافها.

  • قاعدة الجدار: تفصيلة الالتقاء مع الأرضية أو الجدار السفلي تمنع دخول الماء والحشرات.
  • الاستقامة: يُضبط اللوح الأول رأسيًا بدقة، وتُفحص الاستقامة كل عدة ألواح.
  • الفتحات: تُقصّ الألواح حول إطارات الفتحات لا قبلها، وتُحكم الحواف بالحليات.
  • الأركان: تُغطّى بحليات مخصصة تحمي حواف الألواح وعزلها.
  • الالتقاء بالسقف: تفصيلة محكمة تمنع تسرب الهواء والماء عند أعلى الجدار.
تركيب ألواح الجدران على هيكل حديدي

وخيارات ألواح الجدران ومقارنتها بالبدائل مفصّلة في ساندوتش بانل للجدران.

الحليات والمزاريب والتصريف

الحليات هي القطع المعدنية المشكّلة التي تغطّي حواف الألواح والتقاءاتها: قمة السقف، والأطراف الجانبية، والأركان، وحول الفتحات، وعند التقاء السقف بالجدار. وهي صغيرة الحجم لكنها مسؤولة عن أغلب حالات التسريب حين تُنفَّذ بشكل خاطئ. فالماء لا يدخل غالبًا من اللوح نفسه، بل من الحافة أو الوصلة التي لم تُغطَّ جيدًا.

الموضعما يجب التحقق منه
قمة السقفحلية مغطية بتداخل كافٍ · سدادات تمنع دخول الماء والغبار من فراغات الألواح
الأطراف الجانبيةحلية تغطي حافة اللوح والعزل المكشوف
الأركانحلية ركنية ثابتة ومستقيمة
حول الفتحاتتداخل يوجّه الماء بعيدًا عن الفتحة لا نحوها
التقاء السقف بالجدارإحكام يمنع تسرب الهواء والماء
حول الاختراقاتتفصيلة إحكام حول المكيّفات والمداخن والتمديدات
الحليات صغيرة — لكنها خط الدفاع الأول ضد التسريب

أما التصريف فيبدأ من التصميم: الميل الذي يحمل الماء، والمزاريب بسعة مناسبة، والمواسير التي تنزله إلى الأرض، ثم تصريف الساحة بعيدًا عن المبنى. وفي التنفيذ يُتحقق من ميل المزاريب نحو المواسير، وإحكام وصلاتها، وعدم تجمّع الماء في أي نقطة. وأسباب التسريب ومعالجتها مفصّلة في مشاكل الساندوتش بانل وحلولها.

أعمال السقف والإحكام — الحليات والوصلات تحدّد مقاومة التسريب

الأبواب والفتحات

الأبواب الكبيرة في الهناجر ليست إضافة تُركَّب في النهاية، بل عنصر تُجهَّز له الإطارات الحديدية منذ مرحلة الهيكل. فباب الرول الكبير أو الباب المنزلق يحتاج إطارًا بمقاس محدّد، ونقاط تثبيت، ومساحة فوق الفتحة لصندوق الباب أو مساره. وإذا لم تُجهَّز هذه العناصر في الهيكل، يتحوّل تركيب الباب إلى تعديلات في الموقع.

  • مقاس الفتحة الصافي يطابق جدول الفتحات ومتطلبات الشاحنات والمعدات.
  • الإطار الحديدي مركّب ومستقيم قبل وصول الباب.
  • المساحة فوق الفتحة كافية لصندوق الباب أو آلية فتحه.
  • الكهرباء جاهزة للأبواب الآلية في موقعها الصحيح.
  • الإحكام حول الباب يمنع دخول الغبار والهواء الحار.
  • أبواب الأفراد ومخارج الطوارئ في مواقعها بحسب المخطط.

الأرضية الخرسانية: قبل الهيكل أم بعده؟

سؤال التوقيت هذا يُطرح في كل مشروع تقريبًا، ولكل خيار مزاياه. فصبّ الأرضية قبل تركيب الهيكل يوفّر سطحًا نظيفًا مستويًا تتحرك عليه المعدات، لكنه يعرّضها للتلف من الرافعات والقطع الثقيلة. وصبّها بعد اكتمال الهيكل والسقف يحميها من الشمس أثناء المعالجة ومن أضرار التركيب، لكنه يعني العمل على أرض غير مستوية أثناء التركيب.

الأرضية قبل الهيكلالأرضية بعد الهيكل والسقف
المزاياسطح عمل مستوٍ · سهولة حركة المعدات الخفيفةحماية من التلف أثناء التركيب · معالجة في الظل
المخاطرتلف من الرافعات والقطع الثقيلة · التشقق تحت الأحمال المركّزةالعمل على أرض غير مستوية · صعوبة حركة الرافعة داخل المبنى لاحقًا
يُحسم معالمهندس والمقاول بحسب حجم المشروع ومعدات التركيب وطبيعة الأرضية المطلوبة
لا توجد إجابة واحدة — المهم أن يُحسم التوقيت في الخطة لا في الموقع

وأيًا كان الخيار، فتصميم الأرضية نفسه — سماكتها وتسليحها وفواصلها — يُبنى على الاستخدام: حركة الرافعات الشوكية، وأحمال الرفوف المركّزة، والمعدات الثابتة. وهذا قرار تصميمي مرتبط بنوع الهنجر، كما شرحنا في أنواع الهناجر الحديدية واستخداماتها.

الاستلام النهائي والتسليم

الاستلام النهائي ليس جولة سريعة، بل فحص منظّم لكل عنصر مع تسجيل الملاحظات. والطريقة الأفضل أن يجري على مرحلتين: جولة أولى تُسجَّل فيها كل الملاحظات في قائمة واحدة مرقّمة، ثم جولة ثانية بعد معالجتها للتحقق منها وإغلاقها.

  • من الخارج: استقامة الألواح والحليات · إحكام الوصلات · حالة الطلاء · المزاريب والمواسير.
  • من الداخل: عدم وجود ضوء نافذ من الوصلات · حالة الهيكل والوصلات · نظافة الأسطح من البرادة.
  • الأبواب: الفتح والإغلاق بسلاسة · الإحكام · التشغيل الآلي إن وجد.
  • اختبار الماء: رشّ مناطق الوصلات والحليات والفتحات ومراقبة الداخل إن أمكن.
  • الوثائق: مخططات ما تم تنفيذه · مواصفات المواد المستخدمة · شروط الضمان المكتوبة · إرشادات الصيانة.
  • النظافة: إزالة المخلفات والفيلم الواقي وقطع الألواح الزائدة.

والضمان يُقرأ مكتوبًا: ما الذي يشمله، ولكم من الوقت، وما شروط سريانه، ومن يُتصل به عند المشكلة. ولا يُعتمد على وعود شفهية. ومتطلبات الصيانة بعد التسليم مفصّلة في صيانة الساندوتش بانل.

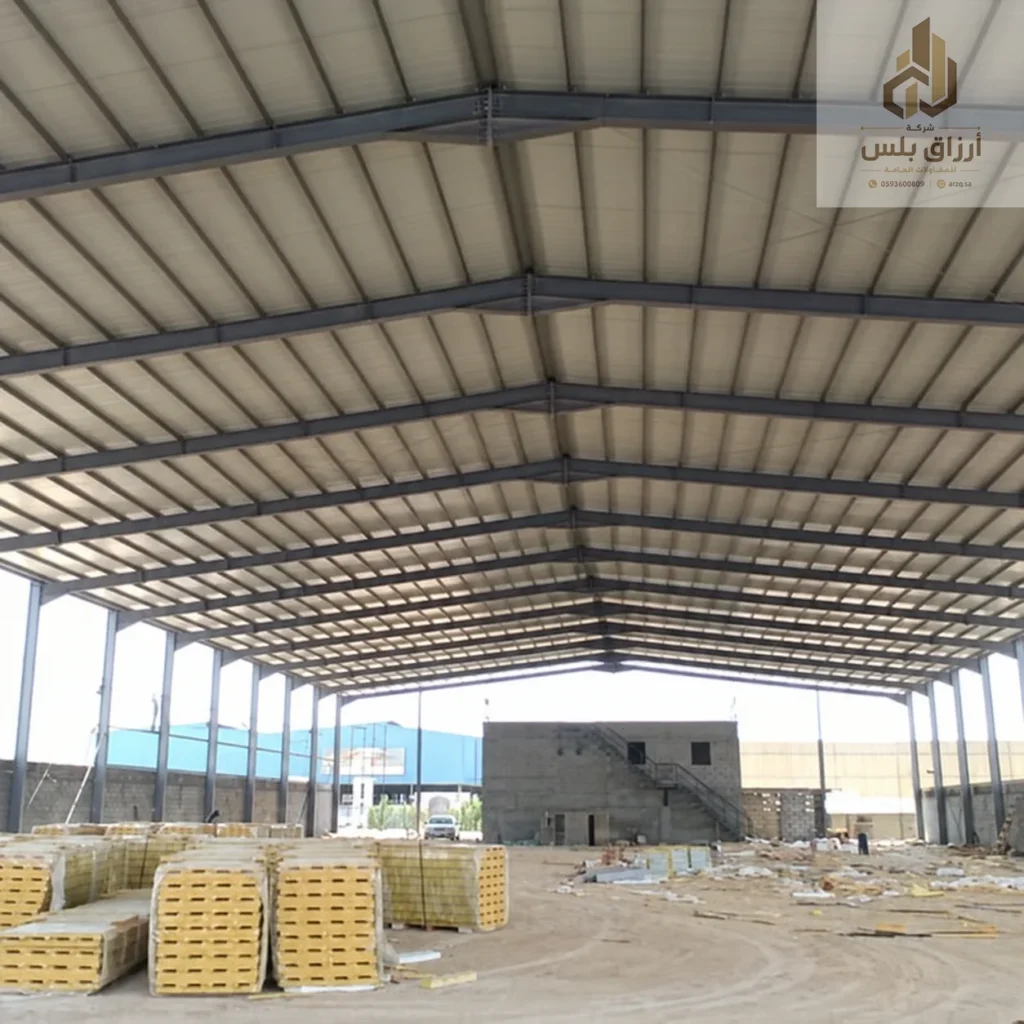

تصور لتركيب ألواح ساندوتش بانل على واجهة هنجر حديد برافعة سلة وألواح على منصات
هنجر مكتمل بغلاف معزول وأبواب رول — الاستلام النهائي يفحص كل تفصيلة — تصور توضيحي

الجدول الزمني: المراحل المتوازية والمتتابعة

الخطأ الشائع في تصوّر مدة تنفيذ الهنجر أن تُجمع مدد المراحل الست كأنها تُنفَّذ واحدة بعد الأخرى. والواقع أن بعض الأعمال تجري بالتوازي، وأن مسار المشروع الحرج — أي سلسلة الأعمال التي يؤخر تأخر أي منها التسليم — يمر عادةً بثلاث نقاط: اعتماد المخطط، وتوريد الهيكل، وتوريد الألواح.

العمليعتمد علىيمكن أن يتوازى مع
التراخيصالمخطط المعتمدتصنيع الهيكل (بحسب المخاطرة المقبولة)
تصنيع الهيكلالمخطط الإنشائي المجمّدتنفيذ القواعد في الموقع
طلب الألواح وتصنيعهاجدول الألواح والفتحاتتصنيع الهيكل وتنفيذ القواعد
تنفيذ القواعدتجهيز الموقع ومخطط القواعدالتصنيع في الورشة
تركيب الهيكلاستلام القواعد ووصول الحديدتجهيز الأبواب وتصنيعها
تركيب الغلافاستلام الهيكل ووصول الألواحالتمديدات الأولية داخل المبنى
التوازي يختصر المدة — بشرط ألا يسبق عملٌ اعتمادَه

ولهذا يُقاس الجدول الجيد بقدرته على تحديد هذه النقاط، لا بتاريخ تسليم متفائل. وحين يعرض عليك المقاول جدولًا، اسأل: «ما الذي إن تأخر، تأخر التسليم؟». والإجابة الواضحة تكشف فهمه الحقيقي لمشروعك. وطرق تقييم المقاولين والمصانع مشروحة في المصنع أم المقاول: من تتعامل معه؟

التنفيذ في صيف الرياض

الحرارة الشديدة ليست مجرد ظرف مزعج للعاملين، بل عامل يؤثر في جودة عدة أعمال وفي سلامة الفريق. والمقاول المنظّم يعدّل خطته في الصيف بدل أن يتجاهل الحرارة:

  • مواعيد العمل: نقل أعمال الرفع والعمل على الأسطح إلى الساعات الأبرد، والالتزام بأنظمة العمل المتعلقة بساعات الذروة الحرارية.
  • صبّ الخرسانة: يحتاج احتياطات للحرارة ومعالجة مناسبة حتى لا تتشقق القواعد والأرضية.
  • الأسطح المعدنية: تسخن بشدة تحت الشمس، وتتطلب قفازات وإجراءات حماية للعاملين.
  • تخزين الألواح: تغطيتها وحمايتها من الشمس المباشرة لفترات طويلة، وخاصة بفيلمها الواقي.
  • المواد اللاصقة والسدادات: تُستخدم ضمن درجات الحرارة التي تحددها الشركة المصنّعة.
  • العواصف الرملية: توقف الرفع وتركيب الألواح، وتستدعي تثبيت المواد المفككة في الموقع.

وهذه الاحتياطات قد تمدد الجدول الزمني قليلًا في الصيف، وهذا أفضل من تسليم سريع بجودة منقوصة أو بحوادث عمل.

التنسيق مع الأعمال الأخرى

الهنجر نادرًا ما يكون هيكلًا وغلافًا فقط. فهناك كهرباء وإنارة، وتكييف أو تهوية، وأنظمة إنذار ومكافحة حريق، وتمديدات مياه وصرف، وأحيانًا مكاتب داخلية. وكل واحد من هذه الأعمال يحتاج شيئًا من الهيكل أو الغلاف: نقطة تعليق، أو اختراق، أو مسار. وأسوأ توقيت لاكتشاف هذه الحاجة هو بعد تركيب الغلاف.

العملما يحتاجه من الهيكل والغلافمتى يُنسَّق
الكهرباء والإنارةمسارات الكابلات · نقاط تعليق الإنارة · مواقع اللوحاتقبل تصنيع الهيكل
التكييف والتهويةاختراقات في السقف أو الجدران · قواعد الوحدات · أحمال إضافيةقبل جدول الألواح
مكافحة الحريقمسارات الأنابيب · نقاط التعليق · متطلبات مقاومة الحريق في الغلاففي التصميم
المياه والصرفمسارات تحت الأرضية · مواقع المزاريب والمواسيرقبل صبّ الأرضية
المكاتب الداخليةميزانين أو جدران داخلية · مواقع النوافذ والأبوابفي التصميم
كل اختراق يُحدَّد قبل التصنيع — لا يُقصّ بعد التركيب

ومعالجة الاختراقات في الألواح المعزولة — كمجاري التكييف — لها تفاصيل خاصة تحفظ العزل والإحكام، شرحناها في اختراقات مجاري التكييف في الساندوتش بانل. أما متطلبات مقاومة الحريق فمفصّلة في الساندوتش بانل المقاوم للحريق.

توثيق الجودة أثناء التنفيذ

التوثيق ليس بيروقراطية، بل ذاكرة المشروع. فبعد سنوات، حين يظهر تسريب أو يُطلب توسيع أو يُعرض المبنى للبيع، تكون الصور ومحاضر الاستلام والمواصفات هي المرجع الوحيد لما نُفّذ فعلًا خلف الغلاف. والحد الأدنى من التوثيق الذي يستحق المطالبة به:

  • صور مؤرّخة لكل مرحلة، وخاصة ما سيُغطّى: القواعد والبراغي قبل الصبّ، والوصلات قبل الغلاف.
  • محاضر استلام موقّعة لكل نقطة استلام، مع الملاحظات ومعالجتها.
  • شهادات أو بيانات المواد الموردة: الحديد والطلاء والألواح والمثبّتات.
  • سجل التغييرات: كل تعديل عن المخطط، مع سببه وموافقة من اعتمده.
  • مخططات ما تم تنفيذه في نهاية المشروع.

وبيانات الألواح تحديدًا — نوع العزل وكثافته وسماكة الصاج — يجب أن تطابق ما في العقد. وطريقة قراءة هذه البيانات في مواصفات الساندوتش بانل وسماكة صاج الساندوتش بانل.

نصيحة عملية: أنشئ مجلدًا مشتركًا للمشروع منذ اليوم الأول، واطلب من المقاول رفع صور كل مرحلة ومحضرها فيه. ما لا يُوثَّق أثناء التنفيذ لا يمكن استرجاعه بعد التغليف.

رفع ألواح الجدران وتركيبها — مرحلة تستحق التوثيق قبل إغلاقها

أخطاء التنفيذ الأكثر تكلفة

أغلب مشاكل الهناجر بعد التسليم تعود إلى عدد محدود من الأخطاء المتكررة. ومعرفتها مسبقًا تتيح للمالك أن يسأل عنها ويتابعها في مراحلها:

الخطأالمرحلةما يسببه لاحقًا
براغي تثبيت في غير مواضعهاالقواعدتعديلات في الموقع تُضعف الوصلة وتؤخر التركيب
تحميل القواعد قبل اكتمال معالجتهاالقواعدمخاطر على سلامة الأساسات
تعديلات قصّ ولحام بلا معالجة للطلاءالتصنيع والتركيبصدأ مبكر في مواضع التعديل
شدّ الوصلات قبل ضبط الاستقامةالهيكلهيكل مائل يصعب تصحيحه
تأجيل التقوية أو قصّهاالهيكلضعف ثبات المبنى تحت الرياح
مسافات مدادات أوسع من المسموحالمداداتترهّل الألواح وضعف مقاومتها
البدء بالغلاف دون استلام الهيكلالغلاففجوات وتسريب وحليات لا تنطبق
حليات ضعيفة أو تداخل خاطئالغلافتسريب عند الحواف والفتحات
ترك برادة الحفر على الألواحالغلافبقع صدأ وتلف في الطلاء
تسليم دون قائمة ملاحظات مكتوبةالتسليمخلافات حول المسؤولية لاحقًا
كل خطأ في القائمة يمكن اكتشافه في مرحلته — إن وُجد استلام

الأشهر الأولى بعد التسليم

التسليم ليس نهاية علاقة المالك بجودة التنفيذ؛ فبعض الملاحظات لا تظهر إلا بعد الاستخدام الفعلي أو بعد أول موسم أمطار أو عاصفة رملية. ولهذا تُعد الأشهر الأولى فترة مراقبة مهمة، ويُفضَّل أن يُتفق مسبقًا على طريقة الإبلاغ عن الملاحظات خلالها ومعالجتها.

  • بعد أول مطر: افحص الداخل عند الوصلات والحليات والفتحات، وتحقق من عمل المزاريب والمواسير.
  • بعد أول عاصفة رملية: تحقق من دخول الغبار عند الأبواب والوصلات، ونظّف المزاريب.
  • مع بدء التشغيل: لاحظ أي اهتزاز أو صوت غير طبيعي عند الأبواب أو الألواح في الرياح.
  • المثبّتات: أي مثبّت مرتخٍ أو مفقود يُعالج مبكرًا قبل أن يتسع الثقب أو يدخل الماء.
  • الطلاء: راقب مواضع الخدوش التي ربما فاتت في الاستلام، وخاصة عند الحواف والقصّ.

وسجّل كل ملاحظة بصورة وتاريخ، وأرسلها مكتوبة ضمن فترة الضمان المتفق عليها. فالملاحظة الموثّقة مبكرًا تُعالج غالبًا بسهولة، بينما تتحول الملاحظة المؤجلة إلى ضرر أكبر وخلاف على المسؤولية. وبعد انتهاء هذه الفترة، ينتقل المبنى إلى برنامج الصيانة الدورية الذي يحفظ الغلاف والهيكل لسنوات طويلة.

دور المالك أثناء التنفيذ

لا يحتاج المالك أن يكون مهندسًا ليحمي مشروعه، لكنه يحتاج أن يعرف متى يطلب الاستلام، وماذا يطلب أن يرى. وأكثر ما يحمي المشروع: وجود جهة إشراف هندسي مستقلة أو مكلّفة بالمتابعة، وربط الدفعات بمراحل مستلمة، وتوثيق كل مرحلة بالصور والملاحظات.

  1. اطلب جدولًا زمنيًا بالمراحل لا بتاريخ التسليم فقط، وتابع التقدّم عليه.
  2. حدّد نقاط الاستلام الإلزامية في العقد: القواعد، والهيكل قبل الغلاف، والتسليم.
  3. اطلب صورًا موثّقة لكل مرحلة، وخاصة ما سيُغطّى لاحقًا.
  4. أي تغيير يُكتب مع أثره على التكلفة والمدة قبل تنفيذه.
  5. تواصل عبر شخص واحد من كل طرف لتجنب التعليمات المتضاربة في الموقع.
  6. احتفظ بملف المشروع: العقد والمخططات والمواصفات ومحاضر الاستلام والضمان.

واختيار المقاول الذي يعمل بهذه الطريقة أصلًا يوفّر الكثير من المتابعة. ومعايير اختياره مفصّلة في مقاول هناجر حديد بالرياض: كيف تختار، وتقدير التكلفة في أسعار الهناجر الحديد بالمتر.

قائمة استلام المراحل

احتفظ بهذه القائمة واستخدمها عند كل نقطة استلام:

نقطة الاستلامالبنود
قبل البدءالمخطط المعتمد · جدول الفتحات · مواصفة المواد · التراخيص · طلب الألواح
القواعدالمواقع · المناسيب · مواضع البراغي · حماية الأسنان · مدة المعالجة
توريد الحديدمطابقة القطع · الترقيم · حالة الطلاء · التخزين
الهيكل قبل الغلافالرأسية · الاستقامة · الوصلات · التقوية · استواء المدادات · إطارات الفتحات
الغلافالتثبيت · الوصلات · الحليات · المزاريب · النظافة من البرادة
التسليمالأبواب · اختبار الماء · قائمة الملاحظات · الوثائق · الضمان المكتوب
قائمة مختصرة للمتابعة — التفاصيل الفنية يحدّدها المخطط والمواصفة

تذكير: المدد والسماحيات والأحمال في أي مشروع يحدّدها المخطط الإنشائي المعتمد والمواصفة وتعليمات الشركات المصنّعة للمواد. هذا المقال يشرح التسلسل وما يُسأل عنه، ولا يغني عن المهندس المختص.

مراجع ومصادر

الأسئلة الشائعة

كم تستغرق مدة تنفيذ الهنجر الحديد؟

تختلف بحسب المساحة والتعقيد ونطاق العمل وجاهزية الموقع والتراخيص وتوفّر المواد. والطريقة الصحيحة هي طلب جدول زمني مقسّم بالمراحل من المقاول بعد المعاينة، لا الاكتفاء بتاريخ تسليم واحد.

ما أول خطوة في تنفيذ الهنجر؟

المعاينة وتحديد الاستخدام والمتطلبات، ثم المخطط الإنشائي المعتمد. لا يبدأ الحفر ولا التصنيع قبل اعتماد المخطط.

هل يمكن تركيب الغلاف قبل اكتمال الهيكل؟

لا يُنصح بذلك. يُستلم الهيكل أولًا — الرأسية والاستقامة والوصلات والتقوية واستواء المدادات — لأن أي انحراف فيه ينتقل إلى الغلاف ويصعب تصحيحه بعد التغليف.

ما أكثر أسباب التسريب في الهناجر؟

في الغالب الحليات والوصلات والفتحات والاختراقات، لا الألواح نفسها. ولهذا تُفحص هذه المواضع بعناية في الاستلام، ويُفضَّل اختبارها بالماء قبل التسليم.

هل تُصبّ الأرضية قبل الهيكل أم بعده؟

لكل خيار مزايا ومخاطر، ويُحسم مع المهندس والمقاول بحسب حجم المشروع ومعدات التركيب وطبيعة الأرضية المطلوبة. المهم أن يُحسم في الخطة قبل البدء.

هل تنفّذ أرزاق بلس الهيكل والغلاف معًا؟

نطاق كل مشروع يُحدَّد بعد المعاينة. تفاصيل الخدمة في صفحة مقاول الهناجر، ويمكنك طلب معاينة وعرض سعر من صفحة التواصل.
